Agua que fluye a través de Battle Creek

Proyecto hidroeléctrico Battle Creek

Conozca el plan de PG&E para retirar este proyecto

ícono de aviso importante Nota: Una computadora tradujo esta página. Si tiene preguntas, llame a servicios lingüísticos al 1-877-660-6789.

Descripción general

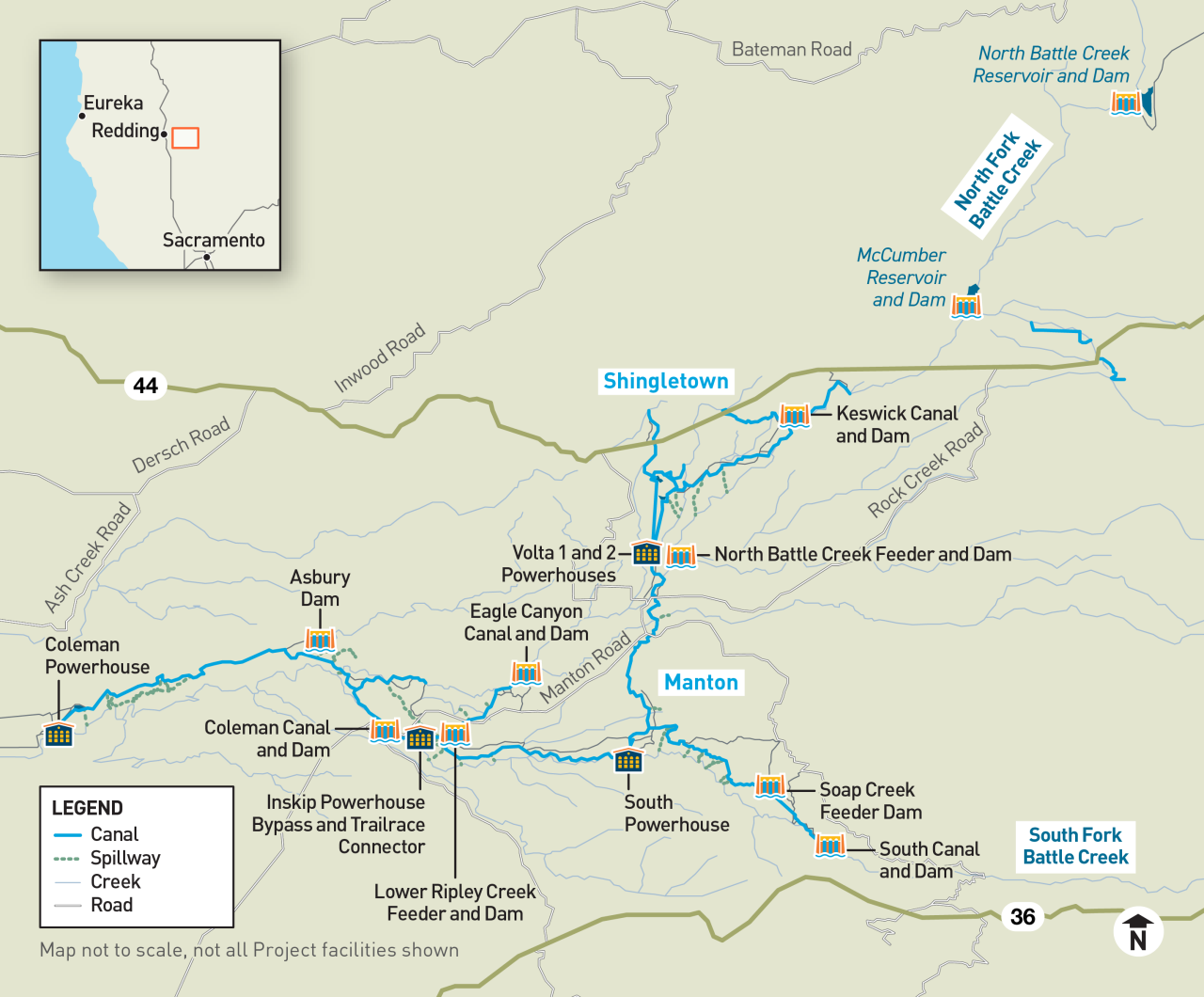

PG&E posee y opera el proyecto hidroeléctrico Battle Creek en el noreste de California. La Comisión Federal Reguladora de la Energía (FERC) emitió la licencia de 50 años del proyecto en 1976. El proyecto se encuentra a lo largo de las bifurcaciones norte y sur de Battle Creek en los condados de Shasta y Tehama. El proyecto utiliza agua para generar energía a partir de estas horquillas, además de varios tributarios y manantiales.

El proyecto consta de varios tipos de instalaciones. Estos incluyen presas, canales, tuberías y centrales eléctricas. Algunas de estas instalaciones tienen más de 100 años. Ocupan terrenos propiedad de PG&E, privados y federales.

Icono de depósitos de almacenamiento

Dos depósitos de almacenamiento aguas arriba

Icono Forebays

Tres adelantamientos

Icono Canales y tuberías

20 canales y tuberías

Icono Dams

15 diques de desvío

Icono de pantallas de pescado

Dos mosquiteras y escaleras

Icono de Powerhouses

Cinco potencias

En 2020, PG&E decidió no solicitar una nueva licencia de FERC. Decidimos que la ejecución del proyecto era demasiado costosa para nuestros clientes.

A principios de 2021, FERC emitió un aviso público de interés. El aviso era para ver si otros grupos estaban interesados en asumir la operación del proyecto. FERC no recibió respuestas de terceros interesados.

A finales de 2022, FERC exigió que PG&E planificara la entrega del proyecto. PG&E está desarrollando actualmente la aplicación de cesión de licencias (LSA). La FERC debe aprobar la solicitud antes de que comience cualquier desmantelamiento.

A stream running through a forest

Desmantelamiento

PG&E renuncia a la licencia federal que le permite operar el proyecto hidroeléctrico Battle Creek. Este proceso se denomina cesión de licencia. En 2020, PG&E decidió no solicitar una nueva licencia de FERC. Decidimos que era demasiado costoso para nuestros clientes. PG&E revisó otras opciones, incluido si un tercero podría tomar el control. Cuando ningún tercero expresó interés, FERC exigió que PG&E comenzara el proceso de entrega de la licencia.

PG&E está preparando la LSA y el plan de desmantelamiento propuesto ahora. Se enviará a FERC para su aprobación. Las normas federales exigen que PG&E presente la LSA antes de que tenga lugar el desmantelamiento.

¿Qué significa desmantelamiento? ¿Qué es un plan de desmantelamiento?

El retiro del servicio significa la retirada segura de las instalaciones de energía. Para el proyecto hidroeléctrico Battle Creek, esto puede incluir:

  • Desmontaje o cambio de equipos y estructuras
  • Dejar algunas estructuras en su lugar si pueden permanecer seguras
  • Restauración de terrenos y vías fluviales afectados por actividades de desmantelamiento

Un plan de desmantelamiento explica cómo se realizaría este trabajo de forma segura. PG&E desarrollaría este plan con aportaciones de:

  • Agencias
  • Propietarios de terrenos
  • Tribus
  • Otras partes interesadas

Aplicación de cesión de licencias

La LSA final incluirá:

  • Motivo de la solicitud de entrega y copia de la licencia existente y sus modificaciones
  • Descripción de las instalaciones del proyecto existentes y plan de desmantelamiento propuesto
  •  Informe medioambiental que evalúa los posibles impactos de la desactivación en los recursos medioambientales
  • Medidas propuestas que abordan los posibles impactos en la construcción

La FERC procesa la LSA para garantizar que esté completa. Una vez completado, FERC emitirá un aviso público. La notificación incluirá al menos un periodo de comentarios públicos de 30 días. Obtenga más información sobre el proceso de entrega.

Proceso de desmantelamiento

Hay varias formas en las que las estructuras del proyecto hidroeléctrico Battle Creek pueden ser desmanteladas.

Posibles opciones de desmantelamiento

Icono de x con un círculo

Estructura dejada en su lugar

Icono de bloqueo

Estructura modificada para garantizar la seguridad a largo plazo

Icono de excavadora

Estructura retirada y enterrada en su lugar

Icono de camión

Estructura retirada y retirada del sitio

Para desarrollar la LSA y el plan de desmantelamiento, PG&E trabajará con muchos:

  • Agencias estatales y federales
  • Propietarios de terrenos
  • Tribus

Algunas infraestructuras pueden finalmente ser modificadas o retiradas. El plan de desmantelamiento tendrá en cuenta:

  • Seguridad pública
  • Recursos ambientales y culturales
  • Mantenimiento y supervisión

Plazo del proyecto

PG&E ha comenzado a planificar y prepararse para el desarrollo de la solicitud de rescate. La empresa también ha comenzado sus esfuerzos de difusión de las partes interesadas.

La LSA se desarrollará con oportunidades para la aportación pública. La LSA incluirá un plan de desmantelamiento propuesto. El plan describe cómo las instalaciones e infraestructura del proyecto hidroeléctrico de Battle Creek se cerrarán de forma segura.

El proceso de cesión de licencias tardará muchos años. PG&E continuará operando el proyecto bajo las condiciones de licencia actuales hasta que comience el desmantelamiento físico. Esto incluye interrupciones regulares del canal en primavera y verano. Estas temporadas es cuando los canales se achican para un mantenimiento regular. Los cambios en las instalaciones del proyecto resultantes de este proceso no están previstos hasta mediados de la década de 2030.

Schedule for the Battle Creek Hydroelectric Project License Surrender process from 2025 to 2031. Preparation of the License Surrender application runs from 2025 to 2028. Stakeholder engagement runs from 2026 to 2028. Draft comment periods occur in late 2026 and mid-2027. Final filing of the License Surrender application with the Federal Energy Regulatory Commission occurs in 2028. Design and permitting occurs in 2030. Decommissioning activities would begin in the mid-2030s or later. Dates are subject to change.

Entrada pública

PG&E se compromete a proporcionarle una comunicación clara. PG&E celebrará una reunión informativa virtual. La reunión proporcionará información sobre el proceso de entrega de Battle Creek. También proporcionará información sobre oportunidades para que el público comente.

Eventos

Sesión de información virtual: 31 de marzo de 2026, de 17:30 a 18:30

Próximamente información de registro del evento

Preguntas frecuentes

En 2020, PG&E decidió no solicitar una nueva licencia de FERC para continuar ejecutando el proyecto. Decidimos que era demasiado costoso para nuestros clientes. PG&E revisó otras opciones, incluido si un tercero podría querer asumir el Proyecto. Cuando ningún tercero expresó interés en el Proyecto, FERC exigió que PG&E comenzara el proceso de cesión de licencias.

Desmantelamiento significa retirar de forma segura las instalaciones de energía. Para el proyecto hidroeléctrico Battle Creek, esto puede incluir:

  • Retirada o cambio de equipos y estructuras
  • Dejar algunas estructuras en su lugar, si pueden permanecer seguras
  • Restauración de terrenos y vías fluviales afectados por actividades de desmantelamiento

Un plan de desmantelamiento explica cómo se realizaría este trabajo de forma segura. PG&E desarrollaría este plan con la aportación de:

  • Agencias
  • Propietarios de terrenos
  • Tribus
  • Otras partes interesadas

Proteger el medio ambiente es una prioridad para PG&E. La solicitud de cesión de licencia incluirá una evaluación de los posibles impactos del proyecto. PG&E  trabajará estrechamente con agencias estatales y federales para minimizar los posibles impactos.

Los derechos de agua no forman parte del proceso de cesión de licencias de FERC. PG&E evaluará la estrategia a largo plazo para sus derechos existentes sobre el agua. La evaluación se produce después de que la aplicación de cesión de licencias se haya enviado a FERC para su revisión. Mientras tanto, PG&E continuará operando el proyecto de conformidad con los requisitos y leyes de licencia existentes. Algunas infraestructuras pueden modificarse, eliminarse o dejarse en su lugar. El proceso de desmantelamiento se gestionará para garantizar comunicaciones claras y oportunas. La comunicación será con las partes interesadas.

No. Las instalaciones de Battle Creek son pequeñas. No desempeñan un papel fundamental en la fuente de alimentación general de PG&E. Las necesidades de electricidad seguirán satisfaciéndose a través de otras fuentes.

El proceso de cesión de licencias tardará muchos años. PG&E continuará operando el proyecto bajo las condiciones de licencia actuales hasta que comience el desmantelamiento físico. Esto incluye interrupciones regulares del canal en primavera y verano. Estas temporadas es cuando los canales se achican para un mantenimiento regular. Los cambios en las instalaciones del proyecto resultantes de este proceso no están previstos hasta mediados de la década de 2030.

Sí. PG&E valora las aportaciones de residentes, partes interesadas y comunidades tribales. Habrá sesiones de información virtual, períodos de comentarios y difusión continua para garantizar la transparencia.

PG&E está comprometida con un proceso de desmantelamiento responsable y respetuoso, guiado por:

  • Cumplimiento de todas las normativas federales y estatales
  • Evaluaciones medioambientales
  • Comunicación transparente con las partes interesadas
  • Supervisión continua y planificación de la seguridad

Contáctenos

Su voz y apoyo nos importan. Envíe cualquier comentario o pregunta a BattleCreekHydro@pge.com.

Más información sobre la energía hidroeléctrica

Sistema hidroeléctrico de PG&E

Descubra cómo la hidroelectricidad proporciona energía segura y confiable.

Uso de la tierra y ventas

Conozca los lagos, embalses y cuencas de PG&E.

Seguridad hidroeléctrica y del agua

Manténgase seguro cerca de presas, embalses y otras vías fluviales.
