Água a fluir através de Battle Creek

Projeto Hidroelétrico Battle Creek

Saiba mais sobre o plano da PG&E para desativar este projeto

ícono de aviso importante Nota: Una computadora tradujo esta página. Si tiene preguntas, llame a servicios lingüísticos al 1-877-660-6789.

Visão geral

A PG&E detém e opera o Projeto Hidroelétrico Battle Creek no nordeste da Califórnia. A Federal Energy Regulatory Commission (FERC) emitiu a licença de 50 anos do projeto em 1976. O projecto está localizado ao longo das Forquetas Norte e Sul de Battle Creek nos condados de Shasta e Tehama. O projeto utiliza água para geração de energia a partir destas forquilhas, além de vários afluentes e nascentes.

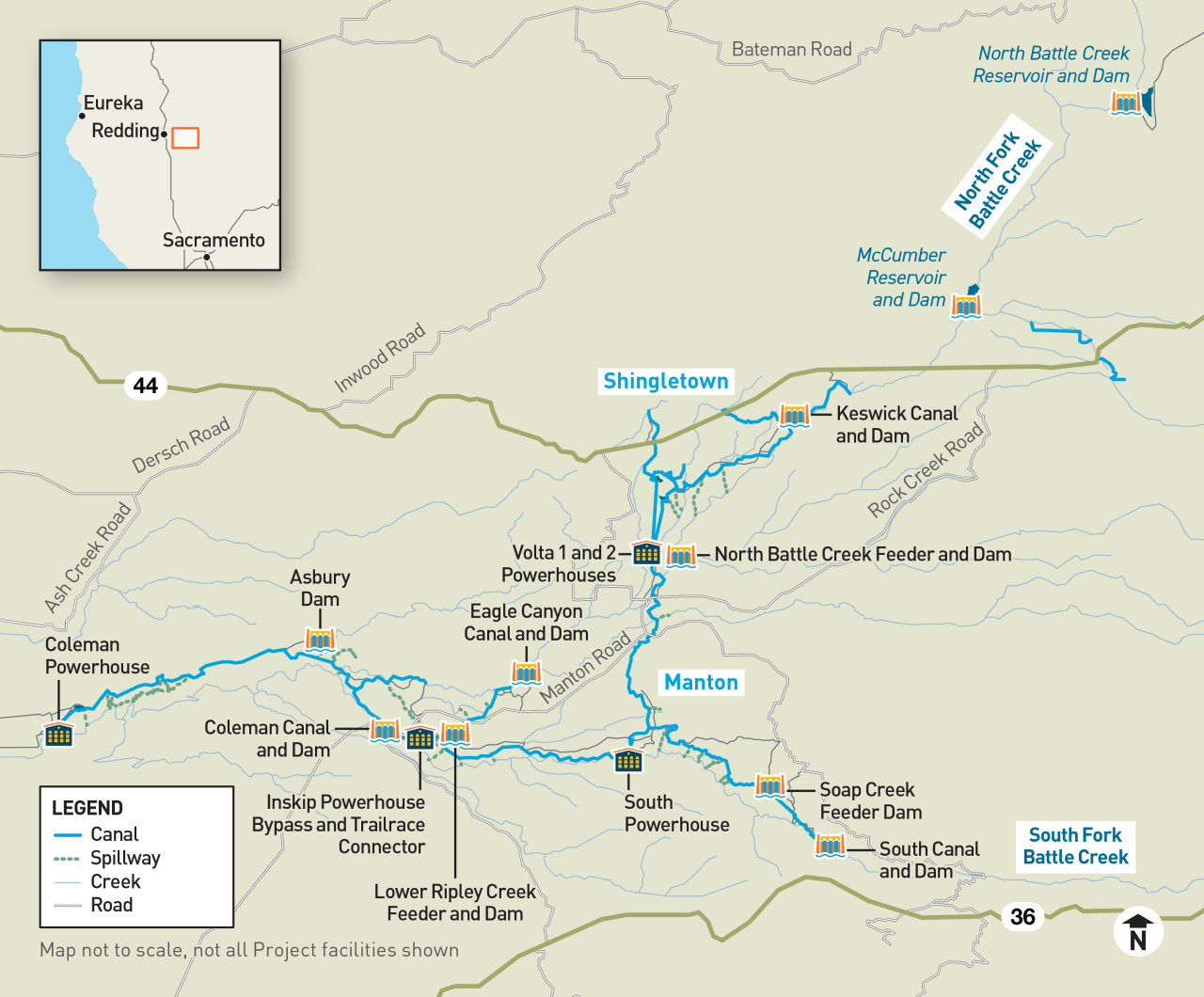

O projeto consiste em vários tipos de instalações. Estes incluem barragens, canais, tubulações e potências. Algumas destas instalações têm mais de 100 anos. Ocupam terras detidas pela PG&E, privadas e federais.

Ícone Reservatórios de armazenamento

Dois reservatórios de armazenamento a montante

Ícone de baias

Três antevisões

Ícone de canais e condutas

20 canais e condutas

Ícone Barragens

15 barragens de desvio

Ícone de ecrãs de peixe

Dois ecrãs de peixe e escadas

Ícone de potências

Cinco potências

Em 2020, a PG&E decidiu não solicitar uma nova licença FERC. Decidimos que a execução do projeto era demasiado dispendiosa para os nossos clientes.

No início de 2021, a FERC  emitiu um  edital de interesse. O aviso era para ver se outros grupos estavam interessados em assumir a operação do projeto. A FERC não recebeu respostas de terceiros interessados.

No final de 2022, a FERC exigiu que a PG&E planeasse a entrega do projeto. A PG&E está atualmente a desenvolver o Pedido de Entrega de Licença (LSA). A FERC tem de aprovar a candidatura antes de iniciar qualquer desactivação.

A stream running through a forest

Desativação

A PG&E está a desistir da licença federal que lhe permite operar o Battle Creek Hydroelectric Project. Este processo é chamado de entrega de licença. Em 2020, a PG&E decidiu não solicitar uma nova licença FERC. Decidimos que era demasiado dispendioso para os nossos clientes. A PG&E analisou outras opções, incluindo se um terceiro poderia assumi-las. Quando nenhum terceiro manifestou interesse, a FERC exigiu que a PG&E iniciasse o processo de entrega da licença.

A PG&E está agora a preparar a LSA e o plano de desativação proposto. Irá para a FERC para aprovação. As regras federais exigem que a PG&E arquive a LSA antes do descomissionamento ter lugar.

O que significa descomissionamento? O que é um plano de desativação?

Desativação significa reforma segura de instalações de energia. Para o Projeto Hidroelétrico Battle Creek, isto pode incluir:

  • Remover ou alterar equipamentos e estruturas
  • Deixar algumas estruturas no lugar se puderem permanecer em segurança
  • Restaurar terrenos e cursos de água afetados pelas atividades de descomissionamento

Um plano de descomissionamento explica como este trabalho seria feito com segurança. A PG&E desenvolveria este plano com a contribuição de:

  • Agências
  • Proprietários
  • Tribos
  • Outras partes interessadas

Pedido de Entrega de Licença

A LSA final incluirá:

  • Motivo do pedido de devolução e cópia da licença existente e alterações
  • Descrição das instalações existentes do Projecto e plano de descomissionamento proposto
  •  Relatório ambiental que avalia potenciais impactos do descomissionamento nos recursos ambientais
  • Medidas propostas que abordam potenciais impactos na construção

A FERC processa a LSA para garantir que está completa. Uma vez concluída, a FERC emitirá um edital. O aviso incluirá um período de comentário público de pelo menos 30 dias. Leia mais sobre o processo de entrega.

Processo de descomissionamento

Existem várias formas de descomissionamento das estruturas do Projecto Hidroelétrico Battle Creek.

Possíveis opções de desativação

Ícone x circundado

Estrutura deixada no lugar

Ícone de bloqueio

Estrutura alterada para garantir a segurança a longo prazo

Ícone de escavadora

Estrutura reformada e enterrada no local

Ícone de camião

Estrutura reformada e retirada do local

Para desenvolver o plano LSA e de descomissionamento, a PG&E trabalhará com muitos:

  • Agências estaduais e federais
  • Proprietários
  • Tribos

Alguma infraestrutura pode eventualmente ser alterada ou retirada. O plano de descomissionamento considerará:

  • Segurança pública
  • Recursos ambientais e culturais
  • Manutenção e monitorização

Cronograma do projeto

A PG&E começou a planear e a preparar-se para o desenvolvimento do pedido de entrega. A empresa também iniciou os seus esforços de sensibilização das partes interessadas.

A LSA será desenvolvida com oportunidades de contribuição pública. A LSA incluirá um plano de descomissionamento proposto. O plano descreve como as instalações e infraestruturas do Projecto Hidroelétrico de Battle Creek serão encerradas com segurança.

O processo de entrega da licença irá demorar muitos anos. A PG&E continuará a operar o projeto sob as condições de licença atuais até o início do descomissionamento físico. Isto inclui interrupções regulares do canal na primavera e no verão. Nestas estações, os canais serão drenados para manutenção regular. As alterações às instalações do projecto resultantes deste processo não estão planeadas até meados da década de 2030.

Schedule for the Battle Creek Hydroelectric Project License Surrender process from 2025 to 2031. Preparation of the License Surrender application runs from 2025 to 2028. Stakeholder engagement runs from 2026 to 2028. Draft comment periods occur in late 2026 and mid-2027. Final filing of the License Surrender application with the Federal Energy Regulatory Commission occurs in 2028. Design and permitting occurs in 2030. Decommissioning activities would begin in the mid-2030s or later. Dates are subject to change.

Contribuição pública

A PG&E está  empenhada em fornecer-lhe uma comunicação clara. A PG&E realizará uma reunião informativa virtual. A reunião fornecerá informações sobre o processo de entrega de Battle Creek. Também fornecerá informações sobre oportunidades para o público comentar.

Eventos

Sessão de informação virtual: 31 de março de 2026, das 17h30 às 18h30

Informações de registo do evento brevemente

Perguntas frequentes

Em 2020, a PG&E decidiu não solicitar uma nova licença FERC para continuar a executar o projeto. Decidimos que era demasiado dispendioso para os nossos clientes. A PG&E analisou outras opções, incluindo se um terceiro pode querer assumir o Projeto. Quando nenhum terceiro manifestou interesse no Projeto, a FERC exigiu que a PG&E iniciasse o processo de entrega de licenças.

Desativação significa reforma segura de instalações de energia. Para o Projeto Hidroelétrico Battle Creek, isto pode incluir:

  • Remover ou alterar equipamentos e estruturas
  • Deixar algumas estruturas no lugar, se puderem permanecer em segurança
  • Restaurar terrenos e cursos de água afetados pelas atividades de descomissionamento

Um plano de desativação explica como este trabalho seria feito com segurança. A PG&E desenvolveria este plano com a contribuição de:

  • Agências
  • Proprietários
  • Tribos
  • Outras partes interessadas

Proteger o ambiente é uma prioridade para a PG&E. O pedido de entrega de licença incluirá uma avaliação dos potenciais impactos do projecto. A PG&E  trabalhará em estreita colaboração com agências estaduais e federais para minimizar potenciais impactos.

Os direitos de água não fazem parte do processo de entrega de licenças da FERC. A PG&E avaliará a estratégia a longo prazo para os seus direitos hídricos existentes. A avaliação ocorre após o Pedido de Devolução de Licença ter sido submetido à FERC para revisão. Entretanto, a PG&E continuará a operar o projeto em conformidade com os requisitos e leis de licença existentes. Alguma infraestrutura pode ser modificada, removida ou deixada no local. O processo de desativação será gerido para garantir comunicações claras e atempadas. A comunicação será com as partes interessadas.

Não. As instalações de Battle Creek são pequenas. Não desempenham um papel fundamental na fonte de alimentação geral da PG&E. As necessidades de eletricidade continuarão a ser satisfeitas através de outras fontes.

O processo de entrega da licença irá demorar muitos anos. A PG&E continuará a operar o projeto sob as condições de licença atuais até o início do descomissionamento físico. Isto inclui interrupções regulares do canal na primavera e no verão. Nestas estações, os canais serão drenados para manutenção regular. As alterações às instalações do projecto resultantes deste processo não estão planeadas até meados da década de 2030.

Sim. A PG&E valoriza a contribuição de residentes, partes interessadas e comunidades tribais. Haverá sessões de informação virtual, períodos de comentários e divulgação contínua para garantir a transparência.

A PG&E está empenhada num processo de descomissionamento responsável e respeitoso, orientado por:

  • Conformidade com todos os regulamentos federais e estatais
  • Avaliações ambientais
  • Comunicação transparente com as partes interessadas
  • Monitorização contínua e planeamento de segurança

Contacte-nos

A sua voz e apoio são importantes para nós. Envie quaisquer comentários ou perguntas para BattleCreekHydro@pge.com.

Mais sobre hidroelétrica

Sistema hidrelétrico da PG&E

Descubra como a hidroeletricidade fornece energia segura e fiável.

Uso e vendas da terrenos

Saiba mais sobre lagos, reservatórios e bacias hidrográficas da PG&E.

Segurança de energia hídrica e água

Mantenha-se seguro perto de barragens, reservatórios e outros cursos de água.
