Вода, протекающая через Битвенный залив

Проект гидроэлектростанции Battle Creek

Узнайте о плане PG&E по выводу из эксплуатации этого проекта

ícono de aviso importante Примечание: Компьютер перевел эту страницу. Если у вас есть вопросы, позвоните в лингвистические службы по телефону 1-877-660-6789.

Общие сведения

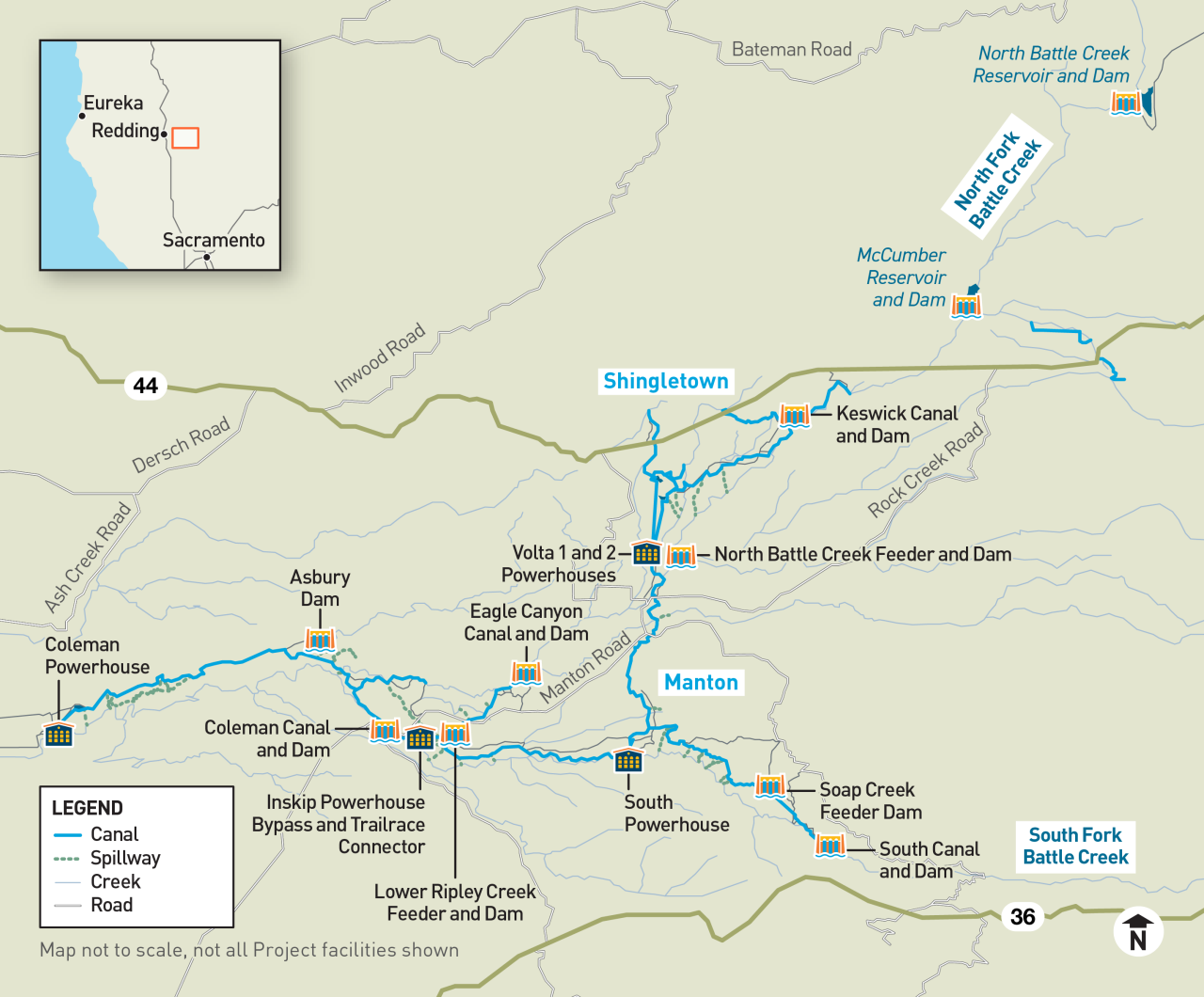

PG&E владеет и управляет проектом гидроэлектростанции Battle Creek в северо-восточной Калифорнии. Федеральная комиссия по энергетическому регулированию (FERC) выпустила 50-летнюю лицензию на проект в 1976 году. Проект расположен вдоль северного и южного вилочных подхватов Батл-Крик в округах Шаста и Техама. В проекте используется вода для производства электроэнергии с этих вил, а также несколько патрубков и пружин.

Проект состоит из нескольких типов объектов. К ним относятся плотины, каналы, трубы и электростанции. Некоторые из этих предприятий старше 100 лет. Они занимают принадлежащие PG&E, частные и федеральные земли.

Значок резервуаров для хранения

Два резервуара для хранения выше по потоку

Значок Forebays

Три лобовых ягода

Значок каналов и трубопроводов

20 каналов и трубопроводов

Значок плотин

15 отводящих плотин

Две рыбные сетки и лестницы

Значок электростанций

Пять электростанций

В 2020 году компания PG&E решила не подавать заявку на получение новой лицензии FERC. Мы решили, что управление проектом слишком дорого стоит нашим клиентам.

В начале 2021 года FERC  выпустила публичное уведомление о заинтересованности. Уведомление было направлено на то, чтобы выяснить, заинтересованы ли какие-либо другие группы в управлении проектом. FERC не получила ответов от заинтересованных третьих лиц.

В конце 2022 года FERC потребовала от PG&E планировать сдачу проекта. PG&E в настоящее время разрабатывает приложение для сдачи лицензии (LSA). FERC должен утвердить заявку до начала вывода из эксплуатации.

A stream running through a forest

Вывод из эксплуатации

PG&E отказывается от федеральной лицензии, которая позволяет ей эксплуатировать проект гидроэлектростанций Battle Creek. Этот процесс называется сдачей лицензии. В 2020 году компания PG&E решила не подавать заявку на получение новой лицензии FERC. Мы решили, что это слишком дорого для наших клиентов. Компания PG&E рассмотрела другие варианты, в том числе, может ли третья сторона принять их. Когда ни одна третья сторона не выразила заинтересованности, FERC потребовала от PG&E начать процесс сдачи лицензии.

PG&E готовит LSA и предлагаемый план вывода из эксплуатации. Он будет отправлен в FERC для утверждения. Федеральные правила требуют, чтобы PG&E подавала LSA перед выводом из эксплуатации.

Что означает вывод из эксплуатации? Что такое план вывода из эксплуатации?

Вывод из эксплуатации означает безопасное вывод из эксплуатации энергетических объектов. Для гидроэлектрического проекта Battle Creek это может включать:

  • Снятие или замена оборудования и конструкций
  • Оставление некоторых конструкций на месте, если они могут оставаться безопасными
  • Восстановление земельных и водных путей, на которые повлияла деятельность по выводу из эксплуатации

В плане вывода из эксплуатации объясняется, как эта работа будет выполняться безопасно. PG&E разработает этот план с учетом следующих данных:

  • Агентства
  • Земельщики
  • Племена
  • Другие заинтересованные стороны

Заявление о сдаче лицензии

Окончательный Договор о предоставлении услуг будет включать:

  • Причина отказа от заявления и копия существующей лицензии и поправок
  • Описание существующих объектов проекта и предлагаемый план вывода из эксплуатации
  •  Отчет об охране окружающей среды, оценивающий потенциальное воздействие вывода из эксплуатации на экологические ресурсы
  • Предлагаемые меры по устранению потенциальных последствий строительства

FERC обрабатывает LSA, чтобы убедиться в его полноте. После завершения FERC выпустит  публичное уведомление. Уведомление будет включать не менее 30-дневного периода для  публичного комментирования. Узнайте больше о процессе сдачи.

Процесс вывода из эксплуатации

Существует несколько способов вывода из эксплуатации конструкций гидроэлектропроекта Battle Creek.

Возможные варианты вывода из эксплуатации

Обведенный кружком значок x

Оставленная на месте конструкция

Значок блокировки

Структура изменена для обеспечения долгосрочной безопасности

Значок экскаватора

Структура снята с производства и похоронена на месте

Значок погрузчика

Структура снята с производства и выведена из эксплуатации

Для разработки LSA и плана вывода из эксплуатации PG&E будет работать со многими:

  • Государственные и федеральные органы
  • Земельщики
  • Племена

В конечном итоге некоторые инфраструктуры могут быть изменены или выведены из эксплуатации. В плане вывода из эксплуатации будут учитываться:

  • Общественная безопасность
  • Экологические и культурные ресурсы
  • Техническое обслуживание и мониторинг

График проекта

Компания PG&E начала планирование и подготовку к разработке заявления на сдачу. Компания также приступила к работе с заинтересованными сторонами.

LSA будет разработан с возможностью публичного участия. LSA будет включать предлагаемый план вывода из эксплуатации. В плане описывается, как безопасно отключаются объекты и инфраструктура гидроэлектропроекта Battle Creek.

Процесс сдачи лицензии займет много лет. PG&E продолжит работу над проектом в текущих условиях лицензии до тех пор, пока не начнется физический вывод из эксплуатации. Это включает регулярные перебои в работе каналов весной и летом. В эти сезоны каналы будут осушены для регулярного обслуживания. Изменения в проектных объектах в результате этого процесса не планируются до середины 2030-х годов.

Schedule for the Battle Creek Hydroelectric Project License Surrender process from 2025 to 2031. Preparation of the License Surrender application runs from 2025 to 2028. Stakeholder engagement runs from 2026 to 2028. Draft comment periods occur in late 2026 and mid-2027. Final filing of the License Surrender application with the Federal Energy Regulatory Commission occurs in 2028. Design and permitting occurs in 2030. Decommissioning activities would begin in the mid-2030s or later. Dates are subject to change.

Публичный вклад

PG&E стремится обеспечить вам четкую коммуникацию. PG&E проведет виртуальную  информационную встречу. На совещании будет представлена информация о процессе Battle Creek Surrender. Он также предоставит информацию о возможностях для комментирования.

События

Виртуальная информационная сессия: 31 марта 2026 г. с 17:30 до 18:30

Информация о регистрации на мероприятие скоро появится

Часто задаваемые вопросы

В 2020 году компания PG&E решила не подавать заявку на получение новой лицензии FERC для продолжения работы над проектом. Мы решили, что это слишком дорого для наших клиентов. Компания PG&E рассмотрела другие варианты, в том числе, хочет ли третья сторона взять на себя управление проектом. Когда ни одна третья сторона не выразила заинтересованности в Проекте, FERC потребовала от PG&E начать процесс сдачи лицензии.

Вывод из эксплуатации означает безопасное вывод из эксплуатации энергетических объектов. Для гидроэлектрического проекта Battle Creek это может включать:

  • Удаление или замена оборудования и конструкций
  • Оставление некоторых конструкций на месте, если они могут оставаться безопасными
  • Восстановление земельных и водных путей, затронутых мероприятиями по выводу из эксплуатации

В плане вывода из эксплуатации объясняется, как эта работа будет выполняться безопасно. PG&E разработает этот план с учетом следующих данных:

  • Агентства
  • Земельщики
  • Племена
  • Другие заинтересованные стороны

Защита окружающей среды является приоритетом для PG&E. Заявление на отказ от лицензии будет включать оценку потенциальных последствий проекта. PG&E будет тесно сотрудничать с государственными и федеральными агентствами для минимизации потенциальных последствий.

Права на воду не являются частью процесса передачи лицензии FERC. PG&E оценит долгосрочную стратегию в отношении существующих прав на воду. Оценка проводится после того, как заявка на предоставление лицензии отправлена в FERC для рассмотрения. В то же время PG&E будет продолжать работать над проектом в соответствии с существующими лицензионными требованиями и законами. Некоторая инфраструктура может быть изменена, удалена или оставлена на месте. Процесс вывода из эксплуатации будет контролироваться для обеспечения четкой и своевременной коммуникации. Общение будет осуществляться с заинтересованными сторонами.

Нет. Объекты Battle Creek  невелики. Они не играют важнейшей роли в общем питании PG&E. Потребности в электроэнергии будут по-прежнему удовлетворяться через другие источники.

Процесс сдачи лицензии займет много лет. PG&E продолжит работу над проектом в текущих условиях лицензии до тех пор, пока не начнется физический вывод из эксплуатации. Это включает регулярные перебои в работе каналов весной и летом. В эти сезоны каналы будут осушены для регулярного обслуживания. Изменения в проектных объектах в результате этого процесса не планируются до середины 2030-х годов.

Да. PG&E ценит вклад жителей, заинтересованных сторон и племенных сообществ. Для обеспечения прозрачности будут проводиться виртуальные информационные сессии, периоды комментариев и постоянная работа с клиентами.

PG&E стремится к ответственному и уважительному процессу вывода из эксплуатации, руководствуясь:

  • Соответствие всем федеральным и государственным нормам
  • Оценка окружающей среды
  • Прозрачное общение с заинтересованными сторонами
  • Постоянный мониторинг и планирование безопасности

Свяжитесь с нами

Ваше мнение и поддержка важны для нас. Пожалуйста, отправьте любые комментарии или вопросы по адресу BattleCreekHydro@pge.com.

Подробнее о гидроэлектричестве

Гидроэлектрическая система PG&E

Узнайте, как гидроэлектроэнергия обеспечивает безопасное и надежное питание.

Использование и продажа земли

Узнайте о озерах, водоемах и водосборных землях PG&E.

Гидроэнергетика и безопасность воды

Оставайтесь в безопасности вблизи плотин, пластов и других водных путей.
