概述

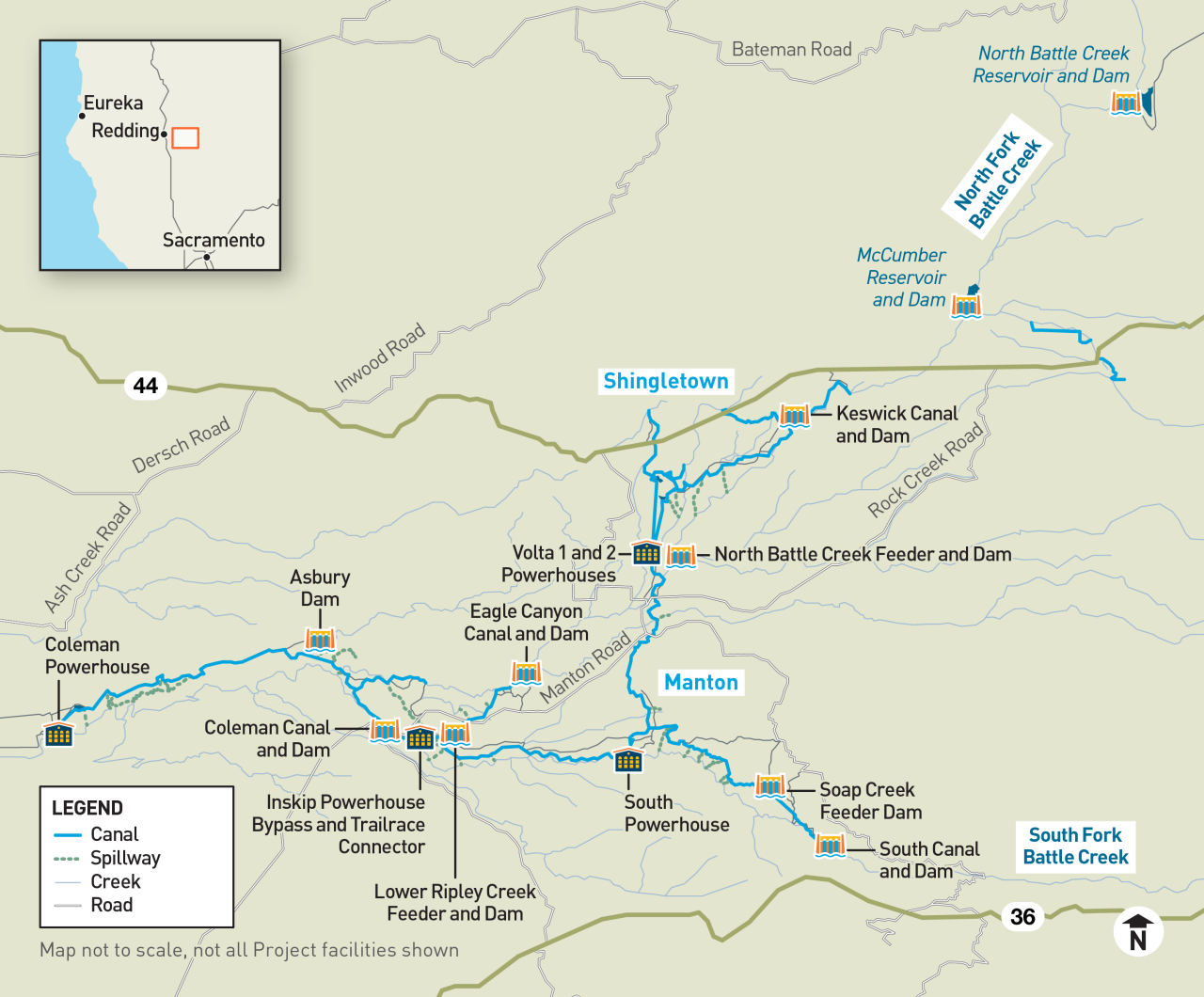

PG&E 在加州東北部擁有並營運 Battle Creek 水力發電專案。聯邦能源監管委員會 (FERC) 於 1976 年核發專案的 50 年許可證。該專案位於沙斯塔郡和德罕納郡的 Battle Creek 北福克和南福克。該專案利用水從這些叉子中發電,加上幾個支部和彈簧。
專案由幾種設施組成。其中包括水壩、運河、管線和發電廠。其中一些設施已超過 100 年。他們佔據 PG&E 擁有的、私人的和聯邦的土地。
| 兩個上游儲存儲槽 |
| 三個福貝葉 |
| 20 個運河和管線 |
| 15 個轉換水壩 |
| 兩個魚籬和梯子 |
| 五座發電廠 |
2020 年,PG&E 決定不申請新的 FERC 執照。我們決定執行專案對客戶而言太昂貴。
2021 年初,FERC 發佈了 一份公開的關注通知。該通知旨在瞭解任何其他團體是否有興趣接管該專案的營運。FERC 未收到相關第三方的回覆。
2022 年底,FERC 要求 PG&E 計劃解約。PG&E 目前正在開發授權解約應用程式 (LSA)。FERC 必須在開始任何停止使用前核准申請。
停用
PG&E 放棄了聯邦許可,允許其操作 Battle Creek 水力發電專案。此程序稱為授權放棄。2020 年,PG&E 決定不申請新的 FERC 執照。我們認為這對我們的客戶來說太昂貴了。PG&E 審查了其他選項,包括第三方是否可能接管。如果沒有第三方表示利益,FERC 要求 PG&E 開始授權解約流程。
PG&E 正在準備 LSA 和建議的除役計畫。將交由 FERC 核准。聯邦規則要求 PG&E 在除役之前提交 LSA。
退役是什麼意思? 什麼是退役計劃?
停用是指安全停用能源設施。對於 Battle Creek 水力發電專案,這可能包括:
- 拆除或更換設備及結構
- 如果某些結構可以保持安全,則將其留在原位
- 恢復受除役活動影響的土地和水道
退役計劃解釋了如何安全地完成這項工作。PG&E 將根據 以下意見制定此計劃:
- 機構
- 地主
- 部落
- 其他利益相關者
授權放棄應用程式
最終的 LSA 將包括:
- 放棄申請的理由 以及現有執照和修訂的副本
- 現有專案 設施 說明和 建議的 除役 計畫
- 環境 報告評估對環境 資源 的潛在除役影響
- 解決 潛在建築 影響的建議措施
FERC 處理 LSA 以確保其完整。完成後,FERC 將發佈 公告。通知將包含至少 30 天的公開評論期。閱讀更多關於解約流程的資訊。
停用程序
Battle Creek 水力發電專案結構有幾種方式可以停用。
可能的停用選項
| 剩餘結構 |
| 變更結構以確保長期安全性 |
| 結構已淘汰並埋藏在適當位置 |
| 架構已退役和離開現場 |
為了制定 LSA 和除役計畫,PG&E 將與許多公司合作:
- 州和聯邦機構
- 地主
- 部落
部分基礎設施最終可能會變更或淘汰。退役計劃將考慮:
- 公共安全
- 環境與文化資源
- 維護與監控
專案時間表
PG&E 已開始規劃 和準備解約申請的發展。公司也開始了利益相關者的推廣工作。
LSA 將利用公開意見的機會開發。LSA 將包含擬議的除役計畫。該計畫描述了 Battle Creek 水力發電專案設施和基礎設施將如何安全關閉。
授權解約程序將需要多年時間。PG&E 將繼續在目前的授權條件下操作專案,直到開始實體退役。這包括春季和夏季的常規運河中斷。這一季,運河將被排乾以進行定期維護。直到 2030 年代中期,才會計畫變更此流程導致的專案設施。
公開輸入
PG&E 致力於為您提供清晰的溝通。 PG&E 將 舉行虛擬資訊會議。會議將提供關於 Battle Creek 解約程序的資訊。其也將提供有關公眾發表意見的機會的資訊。
事件
虛擬資訊會議:2026 年 3 月 31 日下午 5:30 - 6:30
活動註冊資訊即將推出
常見問題
2020 年,PG&E 決定不申請新的 FERC 授權,以繼續執行專案。我們認為這對我們的客戶來說太昂貴了。PG&E 審查了其他選項,包括第三方是否可能想要接管專案。當第三方對專案沒有表達興趣時,FERC 要求 PG&E 開始授權解約流程。
停用是指安全停用能源設施。對於 Battle Creek 水力發電專案,這可能包括:
- 拆除或更換設備及結構
- 保留一些結構 - 如果它們可以安全地保持
- 恢復受除役活動影響的土地和水道
退役計劃 解釋了如何安全地完成這項工作。PG&E 將根據以下意見制定此計畫:
- 機構
- 地主
- 部落
- 其他利益相關者
保護環境是 PG&E 的首要任務。 授權解約應用程式將包括對潛在專案影響的評估。PG&E 將與州和聯邦機構密切合作,將潛在 影響降至最低。
水權不屬於 FERC 許可證放棄流程的一部分。PG&E 將評估其現有水權的長期策略。在將授權解約申請提交至 FERC 進行審查後進行評估。同時,PG&E 將繼續按照現有的許可要求和法律來營運專案。某些基礎設施可能會修改、移除或保留。將管理除役流程,以確保清楚且及時的溝通。將與利益關係人溝通。
不行。戰溪設施很 小。它們在 PG&E 的整體電源供應中沒有發揮關鍵作用。 電力需求將持續透過其他來源滿足。
授權解約程序將需要多年時間。PG&E 將繼續在目前的授權條件下操作專案,直到開始實體退役。這包括春季和夏季的常規運河中斷。這一季,運河將被排乾以進行定期維護。直到 2030 年代中期,才會計畫變更此流程導致的專案設施。
可以。PG&E 重視居民、 利害關係人 和部落社區的意見。將會有虛擬資訊會議、評論 期 和持續的宣傳,以確保透明度。
PG&E 致力於遵循負責任且尊重的除役流程,其指導如下:
- 遵守所有聯邦和州法規
- 環境評估
- 與利害關係人的透明溝通
- 持續監測與安全規劃
與我們聯絡
您的意見和支持對我們很重要。請將任何意見或問題傳送至 BattleCreekHydro@pge.com。
除非另有註明,否則本網站及其網頁中所包含的訊息皆由客戶出資提供。
