ภาพรวม

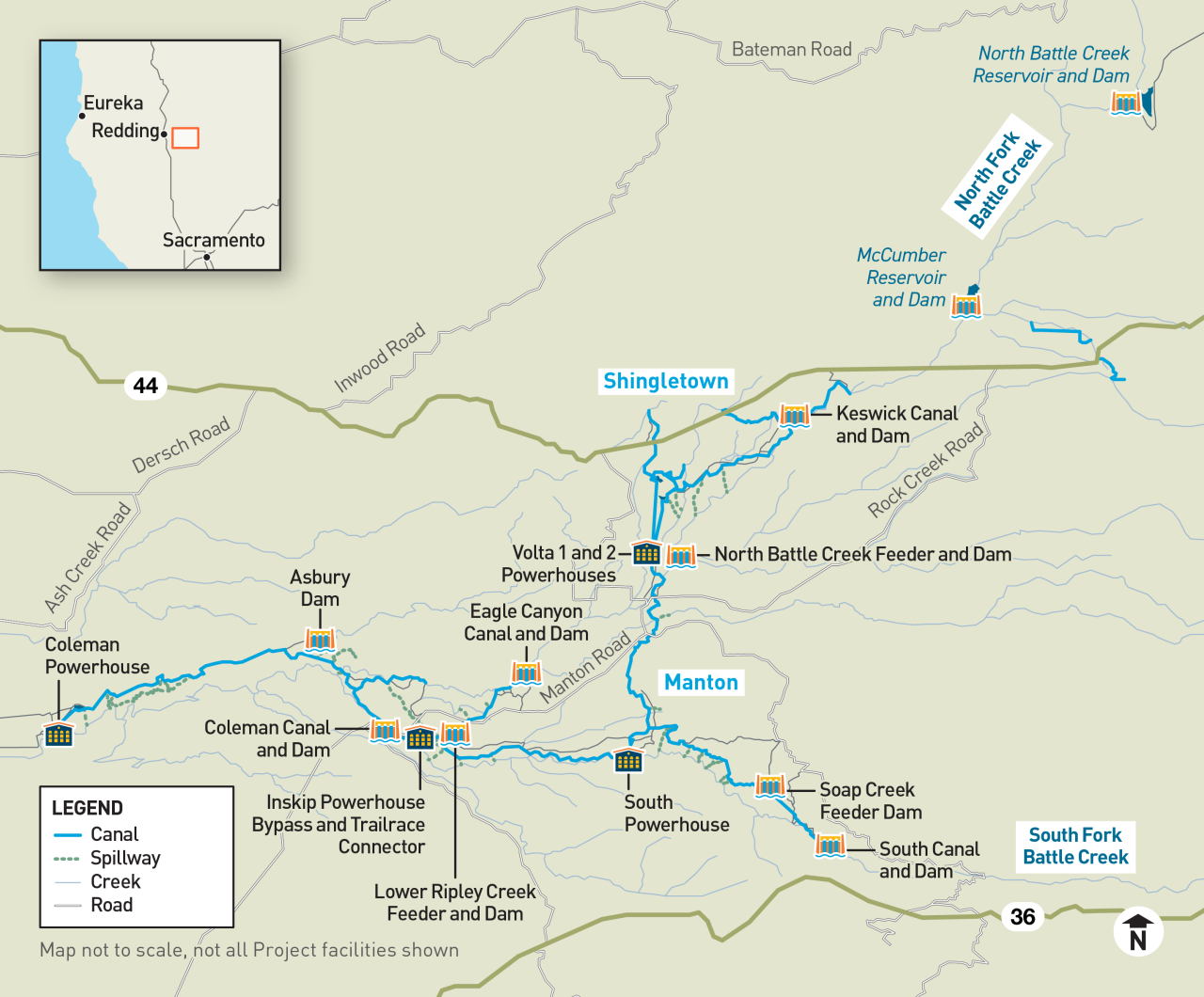

PG&E เป็นเจ้าของและดําเนินการโครงการ Battle Creek Hydroelectric ในแคลิฟอร์เนียตะวันออกเฉียงเหนือ คณะกรรมาธิการกํากับดูแลพลังงานแห่งสหพันธรัฐ (Federal Energy Regulatory Commission หรือ FERC) ออกใบอนุญาต 50 ปีของโครงการในปี 1976 โครงการนี้ตั้งอยู่ตาม Forks of Battle Creek ทางเหนือและใต้ในเทศมณฑล Shasta และ Tehama โครงการนี้ใช้น้ําสําหรับการผลิตพลังงานจากส้อมเหล่านี้ รวมถึงไตรบิวทรีและสปริงจํานวนมาก
โครงการประกอบด้วยสิ่งอํานวยความสะดวกหลายประเภท ซึ่งรวมถึงเขื่อน คลอง ท่อ และโรงไฟฟ้า โรงงานบางแห่งเหล่านี้มีอายุมากกว่า 100 ปี พวกเขาครอบครองที่ดินที่ PG&E เป็นเจ้าของ ที่ดินส่วนตัว และที่ดินของรัฐบาลกลาง
| อ่างเก็บน้ําต้นทางสองอ่าง |
| สามแถวหน้า |
| คลองและท่อส่ง 20 ลํา |
| 15 เขื่อนแปลง |
| ฉากปลาสองฉากและบันได |
| โรงไฟฟ้าห้าแห่ง |
ในปี 2020 PG&E ตัดสินใจที่จะไม่ขอใบอนุญาต FERC ใหม่ เราตัดสินใจว่าการดําเนินโครงการมีค่าใช้จ่ายสูงเกินไปสําหรับลูกค้าของเรา
ในช่วงต้นปี 2021 FERC ได้ออกประกาศความสนใจ ต่อสาธารณะ ข้อสังเกตคือเพื่อดูว่ากลุ่มอื่น ๆ สนใจที่จะรับช่วงต่อการดําเนินงานของโครงการหรือไม่ FERC ไม่ได้รับคําตอบจากบุคคลที่สามที่สนใจ
ในช่วงปลายปี 2022 FERC กําหนดให้ PG&E วางแผนการยอมแพ้ของโครงการ ขณะนี้ PG&E กําลังพัฒนาแอปพลิเคชันขอคืนใบอนุญาต (LSA) FERC ต้องอนุมัติใบสมัครก่อนที่การปลดออกจะเริ่มขึ้น
การรื้อถอน
PG&E ยกเลิกใบอนุญาตของรัฐบาลกลางที่อนุญาตให้ดําเนินงานโครงการ Battle Creek Hydroelectric กระบวนการนี้เรียกว่าการยอมจํานนใบอนุญาต ในปี 2020 PG&E ตัดสินใจที่จะไม่ขอใบอนุญาต FERC ใหม่ เราตัดสินใจว่ามันแพงเกินไปสําหรับลูกค้าของเรา PG&E ได้ตรวจสอบตัวเลือกอื่น ๆ รวมถึงพิจารณาว่าบุคคลที่สามจะเข้ามาแทนที่หรือไม่ เมื่อไม่มีบุคคลที่สามแสดงความสนใจ FERC กําหนดให้ PG&E เริ่มต้นกระบวนการส่งมอบใบอนุญาต
PG&E กําลังเตรียม LSA และเสนอแผนการรื้อถอนในขณะนี้ ระบบจะไปที่ FERC เพื่อขออนุมัติ กฎระเบียบของรัฐบาลกลางกําหนดให้ PG&E ยื่น LSA ก่อนที่จะปลดประจําการ
การรื้อถอนหมายถึงอะไร แผนการรื้อถอนคืออะไร
การรื้อถอน หมายถึง การรื้อถอนโรงไฟฟ้าอย่างปลอดภัย สําหรับโครงการ Battle Creek Hydroelectric ซึ่งอาจรวมถึง:
- การถอดหรือเปลี่ยนอุปกรณ์และโครงสร้าง
- การวางโครงสร้างบางอย่างไว้หากสามารถอยู่ได้อย่างปลอดภัย
- การฟื้นฟูที่ดินและทางน้ําที่ได้รับผลกระทบจากกิจกรรมการรื้อถอน
แผนการรื้อถอนจะอธิบายถึงวิธีการทํางานนี้อย่างปลอดภัย PG&E จะพัฒนาแผนนี้ด้วยข้อมูลจาก :
- เอเจนซี่
- แลนดาวน์เดอร์
- ชนเผ่า
- ผู้มีส่วนได้ส่วนเสียอื่น ๆ
การสมัครขอใช้สิทธิ์สําหรับผู้ส่งสิทธิ์ใช้งาน
LSA ขั้นสุดท้ายจะรวมถึง:
- เหตุผลในการ ขอยกเลิก และสําเนาใบอนุญาตและการแก้ไขที่มีอยู่
- คําอธิบายสิ่ง อํานวยความสะดวกของโครงการที่มีอยู่ และแผน การยกเลิกโครงการ ที่เสนอ
- รายงานด้านสิ่งแวดล้อมที่ประเมินผลกระทบ ที่อาจเกิดขึ้นกับ ทรัพยากร ด้านสิ่งแวดล้อม
- มาตรการที่เสนอเพื่อจัดการกับ ผลกระทบต่อการก่อสร้าง ที่อาจเกิดขึ้น
FERC จะประมวลผล LSA เพื่อให้แน่ใจว่าเสร็จสมบูรณ์ เมื่อเสร็จแล้ว FERC จะออกประกาศ สาธารณะ หนังสือแจ้งนี้จะมีระยะเวลาแสดงความคิดเห็นสาธารณะอย่างน้อย 30 วัน อ่านเพิ่มเติมเกี่ยวกับกระบวนการยอมแพ้
กระบวนการรื้อถอน
มีหลายวิธีที่โครงสร้างโครงการ Battle Creek Hydroelectric สามารถเลิกใช้งานได้
ตัวเลือกการรื้อถอนที่เป็นไปได้
| โครงสร้างที่เหลือ |
| เปลี่ยนโครงสร้างเพื่อรับรองความปลอดภัยในระยะยาว |
| โครงสร้างที่เกษียณและฝังเข้าที่ |
| โครงสร้างที่เกษียณแล้วและนําออกนอกสถานที่ |
ในการพัฒนา LSA และแผนการรื้อถอน PG&E จะทํางานร่วมกับฝ่ายต่าง ๆ ดังต่อไปนี้:
- หน่วยงานของรัฐและรัฐบาลกลาง
- แลนดาวน์เดอร์
- ชนเผ่า
โครงสร้างพื้นฐานบางอย่างอาจมีการเปลี่ยนแปลงหรือเกษียณในที่สุด แผนการรื้อถอนจะพิจารณาจาก:
- ความปลอดภัยสาธารณะ
- ทรัพยากรด้านสิ่งแวดล้อมและวัฒนธรรม
- การบํารุงรักษาและการตรวจสอบ

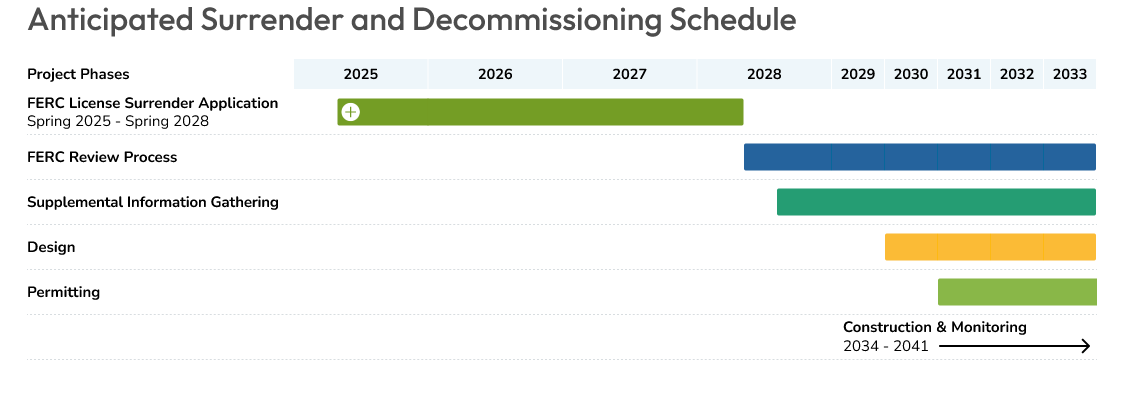

ไทม์ไลน์ของโครงการ
PG&E ได้เริ่มวางแผน และเตรียมพร้อมสําหรับการพัฒนาคําขอยอมจํานน บริษัทยังได้เริ่มความพยายามในการสื่อสารในเชิงรุกกับผู้มีส่วนได้ส่วนเสีย
LSA จะถูกพัฒนาขึ้นพร้อมกับโอกาสสําหรับการให้ข้อมูลสาธารณะ LSA จะรวมถึงแผนการยกเลิกการใช้งานที่เสนอ แผนนี้อธิบายวิธีการปิดอาคารสถานที่และโครงสร้างพื้นฐานของโครงการ Battle Creek Hydroelectric
กระบวนการส่งคืนใบอนุญาตจะใช้เวลาหลายปี PG&E จะยังคงดําเนินโครงการต่อไปภายใต้เงื่อนไขใบอนุญาตในปัจจุบันจนกว่าการรื้อถอนทางกายภาพจะเริ่มขึ้น ซึ่งรวมถึงการหยุดทํางานของคลองปกติในฤดูใบไม้ผลิและฤดูร้อน ฤดูกาลเหล่านี้เป็นฤดูกาลที่คลองจะถูกรื้อน้ําเพื่อการบํารุงรักษาตามปกติ การเปลี่ยนแปลงสิ่งอํานวยความสะดวกของโครงการที่เป็นผลมาจากกระบวนการนี้จะไม่ได้รับการวางแผนจนถึงช่วงกลางปี 2030
ข้อมูลสาธารณะ
PG&E มุ่งมั่นที่จะให้การสื่อสารที่ชัดเจนแก่คุณ PG&E จะจัดการประชุมเสมือนจริงเพื่อให้ ข้อมูล การประชุมจะให้ข้อมูลเกี่ยวกับกระบวนการ Battle Creek Surrender นอกจากนี้ยังจะให้ข้อมูลเกี่ยวกับโอกาสที่สาธารณชนจะแสดงความคิดเห็น
กิจกรรม
เซสชันข้อมูลเสมือน: 31 มีนาคม 2026 ตั้งแต่เวลา 17:30-18:30 น.
ข้อมูลการลงทะเบียนกิจกรรมจะมีขึ้นในเร็ว ๆ นี้
คำถามที่พบบ่อย
ในปี 2020 PG&E ตัดสินใจที่จะไม่ขอใบอนุญาต FERC ใหม่เพื่อดําเนินการโครงการต่อ เราตัดสินใจว่ามันแพงเกินไปสําหรับลูกค้าของเรา PG&E ตรวจสอบตัวเลือกอื่น ๆ รวมถึงพิจารณาว่าบุคคลที่สามอาจต้องการรับช่วงต่อของโครงการหรือไม่ เมื่อไม่มีบุคคลที่สามแสดงความสนใจในโครงการ FERC กําหนดให้ PG&E เริ่มต้นกระบวนการส่งมอบใบอนุญาต
การรื้อถอนหมายถึงการกําจัดแหล่งพลังงานอย่างปลอดภัย สําหรับโครงการ Battle Creek Hydroelectric ซึ่งอาจรวมถึง:
- การถอดหรือเปลี่ยนอุปกรณ์และโครงสร้าง
- การวางโครงสร้างบางอย่างไว้ - หากสามารถอยู่ได้อย่างปลอดภัย
- การฟื้นฟูที่ดินและทางน้ําที่ได้รับผลกระทบจากกิจกรรมการรื้อถอน
แผนการรื้อถอน จะอธิบายถึงวิธีการทํางานนี้อย่างปลอดภัย PG&E จะพัฒนาแผนนี้ด้วยข้อมูลจาก:
- เอเจนซี่
- แลนดาวน์เดอร์
- ชนเผ่า
- ผู้มีส่วนได้ส่วนเสียอื่น ๆ
การปกป้องสิ่งแวดล้อมเป็นสิ่งสําคัญ สําหรับ PG&E ใบสมัครขอคืนใบอนุญาตจะรวมถึงการประเมินผลกระทบที่อาจเกิดขึ้นกับโครงการ PG&E จะทํางานอย่างใกล้ชิดกับหน่วยงานของรัฐและรัฐบาลกลางเพื่อ ลดผลกระทบที่อาจเกิดขึ้น
สิทธิในน้ําไม่ได้เป็นส่วนหนึ่งของกระบวนการส่งมอบใบอนุญาต FERC PG&E จะประเมินกลยุทธ์ระยะยาวสําหรับสิทธิในน้ําที่มีอยู่ การประเมินจะเกิดขึ้นหลังจากส่งใบสมัครขอผู้ให้เช่าสิทธิการใช้งานไปยัง FERC เพื่อตรวจสอบแล้ว ในระหว่างนี้ PG&E จะยังคงดําเนินโครงการต่อไปตามข้อกําหนดและกฎหมายใบอนุญาตที่มีอยู่ โครงสร้างพื้นฐานบางอย่างอาจได้รับการแก้ไข ลบ หรือปล่อยไว้ กระบวนการรื้อถอนจะได้รับการจัดการเพื่อให้แน่ใจว่ามีการสื่อสารที่ชัดเจนและทันเวลา การสื่อสารกับผู้มีส่วนได้ส่วนเสียที่มีความสนใจ
ไม่ค่ะ ที่เดอะแบทเทิลครีกมี ขนาดเล็กค่ะ พวกเขาไม่ได้มีบทบาทสําคัญในแหล่งจ่ายไฟโดยรวมของ PG&E ความต้องการไฟฟ้าจะยังคงดําเนินการผ่านแหล่งอื่น ๆ
กระบวนการส่งคืนใบอนุญาตจะใช้เวลาหลายปี PG&E จะยังคงดําเนินโครงการต่อไปภายใต้เงื่อนไขใบอนุญาตในปัจจุบันจนกว่าการรื้อถอนทางกายภาพจะเริ่มขึ้น ซึ่งรวมถึงการหยุดทํางานของคลองปกติในฤดูใบไม้ผลิและฤดูร้อน ฤดูกาลเหล่านี้เป็นฤดูกาลที่คลองจะถูกรื้อน้ําเพื่อการบํารุงรักษาตามปกติ การเปลี่ยนแปลงสิ่งอํานวยความสะดวกของโครงการที่เป็นผลมาจากกระบวนการนี้จะไม่ได้รับการวางแผนจนถึงช่วงกลางปี 2030
ได้ PG&E ให้ความสําคัญกับข้อมูลจากผู้อยู่อาศัย ผู้มีส่วนได้ส่วนเสีย และชุมชนชนเผ่า จะมีเซสชันข้อมูลเสมือนจริง ระยะเวลาการแสดงความคิดเห็น และการสื่อสารในเชิงรุกอย่างต่อเนื่องเพื่อให้มั่นใจถึงความโปร่งใส
PG&E มุ่งมั่นต่อกระบวนการรื้อถอนที่มีความรับผิดชอบและให้เกียรติ โดยมีคําแนะนําจาก:
- การปฏิบัติตามกฎระเบียบของรัฐบาลกลางและรัฐทั้งหมด
- การประเมินด้านสิ่งแวดล้อม
- การสื่อสารที่โปร่งใสกับผู้มีส่วนได้ส่วนเสีย
- การติดตามและการวางแผนความปลอดภัยอย่างต่อเนื่อง
ติดต่อเรา
เสียงและการสนับสนุนของคุณมีความสําคัญกับเรา โปรดส่งความคิดเห็นหรือคําถามไปที่ BattleCreekHydro@pge.com
ข้อมูลเพิ่มเติมเกี่ยวกับไฟฟ้าพลังน้ํา
ระบบไฮโดรอิเล็กทริกของ PG&E
ค้นพบว่าไฟฟ้าพลังน้ําให้พลังงานที่ปลอดภัยและน่าเชื่อถือได้อย่างไร
การใช้ที่ดินและการขาย
เรียนรู้เกี่ยวกับทะเลสาบ อ่างเก็บน้ํา และผืนน้ําของ PG&E
ความปลอดภัยของพลังงานน้ําและน้ํา
รักษาความปลอดภัยไว้ใกล้เขื่อน อ่างเก็บน้ํา และทางน้ําอื่นๆ
