Укрепление системы и подземная прокладка

Создание электрической системы будущего

Модернизация системы электроснабжения



Мы модернизируем нашу систему электроснабжения, устанавливая более прочные столбы и крытые линии электропередач. Мы также прокладываем под землей 10 000 миль (16 000 км) линий электропередачи в зонах наибольшего риска возникновения лесных пожаров. Эти работы по укреплению системы позволят снизить риск возникновения лесных пожаров и повысить надежность работы во время суровых погодных условий.





Преимущества укрепления системы

  • Более безопасная система
  • Сниженные риски возникновения лесных пожаров
  • Повышенная надежность
  • Меньше аварийных отключений электроэнергии

System hardening fact sheet (PDF)

Просмотр проектов по укреплению систем, выполненных в вашем регионе



Для обеспечения безопасности наших клиентов в зонах повышенного риска возникновения пожара мы также:

  • регулируем параметры безопасности на линиях электропередач для снижения воздействия Отключения электроэнергии в целях общественной безопасности (Public Safety Power Shutoffs (PSPS));
  • предотвращаем контакт деревьев с линиями электропередачи;
  • проверяем и ремонтируем оборудование;
  • используем камеры с высоким разрешением для быстрого обнаружения очагов лесных пожаров;
  • устанавливаем метеостанции для более эффективного прогнозирования и реагирования на угрозы суровых погодных условий.



Узнайте больше о нашей работе по безопасности при пожарах на веб-странице: pge.com/wildfiresafety.





Определение приоритетных зон повышенного риска пожара

Более трети наших воздушных линий электропередач находятся в зонах повышенного риска возникновения пожара. Мы уделяем основное внимание в районах, подверженных наибольшему риску лесных пожаров, что позволит нам добиться снижения рисков, вызванных пожарами.

Укрепление системы — так мы называем модернизацию электрооборудования для повышения его устойчивости к неблагоприятным погодным условиям и снижения риска возникновения лесных пожаров.



В зависимости от риска возникновения лесных пожаров, местоположения, рельефа местности и других факторов эти работы могут включать одно или несколько следующих направлений:

  • прокладка под землей линий электропередачи в зонах высокого пожарного риска;
  • замена оголенных линий электропередачи на крытые;
  • установка более прочных столбов;
  • установка большего количества опор для выдерживания веса крытых линий электропередачи;
  • демонтаж воздушных линий электропередачи, когда это возможно, например, при установке удаленной сети.



Чего следует ожидать

Мы ценим ваше партнерство в процессе модернизации нашей системы электроснабжения и хотим информировать вас на каждом этапе этого процесса.



Если проект планируется реализовать в вашем населенном пункте:

  • для безопасного завершения работ или освобождения места для нового оборудования может потребоваться вырубка или обрезка деревьев или кустарников.
  • Клиенты, находящиеся в зоне работ или рядом с ней, получат уведомление до начала работ.
  • Бригады PG&E и подрядчиков всегда имеют при себе удостоверения личности.
  • В вашем районе могут находиться техника бригад и крупная строительная техника. Будут приняты меры по регулированию движения и снижению уровня шума.
  • Для безопасного завершения работ может потребоваться отключение питания. Клиенты получат предварительное уведомление.
  • Вы можете столкнуться с перекрытием дорог, задержками движения или строительным шумом. Для выполнения проектов могут потребоваться краны и/или вертолеты.
  • Поскольку мы сосредоточились на демонтаже первичных распределительных линий, подверженных повышенному риску, клиенты по-прежнему будут видеть другое оборудование воздушных линий: столбы, телекоммуникационные линии или линии электропередач, подведенные к отдельным домам или предприятиям.

Мы планируем проложить под землей 10 000 миль (16 000 км) линий электропередачи в зонах наибольшего риска пожаров.



Подземная прокладка предполагает перемещение линий электропередачи под землю. Это практически исключает риск воспламенения в этом месте.



Подземная прокладка делает нашу систему более безопасной, прочной и доступной в долгосрочной перспективе:

  • помогает предотвратить лесные пожары, вызванные линиями электропередачи или оборудованием;
  • сокращает перебои в подаче электроэнергии и повышает надежность;
  • уменьшает необходимость в будущей обработке деревьев;
  • способствует защите окружающей среды.


Смотрите проводимые нами подземные работы в действии
Undergrounding fact sheet (PDF)


Подземная прокладка для снижения риска лесных пожаров

Мы переносим линии электропередачи с самым высоким риском возгорания под землю. Клиенты по-прежнему будут видеть другое оборудование воздушных линий. В большинстве случаев речь идет о телекоммуникационных линиях или линиях электропередач, подведенных к отдельным домам или предприятиям.



Ознакомьтесь с результатами нашей работы

Данные по состоянию на 11/30/2024



В 2023 году мы превысили нашу цель — завершить прокладку 350 миль подземных линий к концу года. По состоянию на конец 2023 года мы завершили прокладку более 600 миль подземных линий с момента объявления нашей программы прокладки 10 000 миль подземных линий в 2021 году.



Над осуществлением этого проекта работали более 2000 высококвалифицированных, преданных своему делу специалистов, которые ежедневно работают над переносом линий электропередач под землю на всей территории нашего обслуживания.



В 2024 году мы планируем проложить под землей еще 250 миль линий электропередач. Мы уже добились значительного прогресса в достижении нашей цели на этот год.

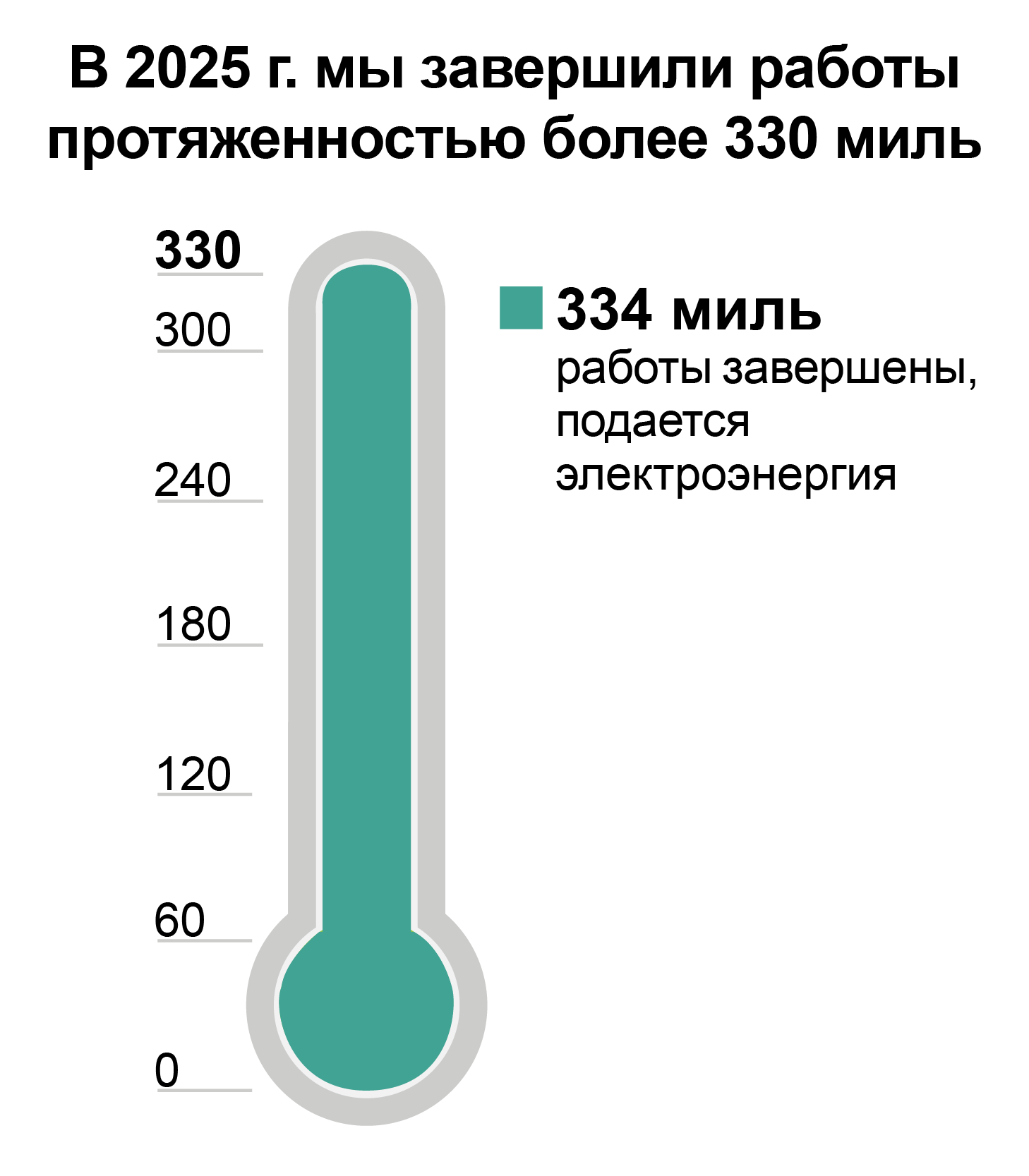

Термометр хода работ по подземной прокладке линий электропередачи

Часто задаваемые вопросы

Мы, в первую очередь, ведем работы в зонах с наибольшим риском возникновения пожара. Ниже приведен список округов с прогнозами проектов на 2024, 2025 и 2026 гг. Количество миль отображает проекты, находящиеся на любой стадии процесса планирования. Прогнозная протяженность превышает годовые плановые показатели, что обеспечивает достижение поставленных целей. Количество миль в вашем населенном пункте может меняться из-за различных факторов. Проекты, не завершенные в указанном году, могут быть завершены в следующем.



Вы можете щелкнуть по ссылкам ниже, чтобы просмотреть карты приблизительного расположения проектов в прогнозах на 2024, 2025 и 2026 годы. Карты городов и округов программы 10K UG Октябрь 2024 г. (PDF)



значок важной информации Примечание. В июне 2023 года CPUC приняла решение о прекращении действия программы Правило 20A к 31 декабря 2033 года. Данное решение не затрагивает Правила 20B и 20C.

Помимо работ по обеспечению пожарной безопасности, компания PG&E также осуществляет перенос электрических объектов под землю в соответствии с Правилом 20. Работа выполнена по запросу:

  • Городов
  • Округов
  • Муниципалитетов
  • Разработчиков
  • Клиентов

Работа выполняется в соответствии с директивой California Public Utilities Commission (CPUC) Правила 20, которая представляет собой тариф на распределение электроэнергии.



Правило 20 состоит из трех разделов (A, B и C). Использование конкретного раздела Правила 20 определяется типом проекта и плательщиком. Проекты по Правилу 20, как правило, предусматривают прокладку всех наземных коммуникаций и установку столбов под землей.



Более подробная информация о Правиле 20 приводится в Electric Rule 20 Guidebook (PDF).



Посмотрите текущий отчет Rule 20 Annual Report (XLSX) (согласно пункту 14 постановления D.21-06-013).

Если вы как поставщик заинтересованы попасть в наш список, заполните контактную форму подрядчика, чтобы получать оповещения о предстоящем поиске поставщиков.



Интересующие нас услуги могут включать, в частности, следующее:

  • услуги по электромонтажным работам;
  • услуги в области гражданского строительства;
  • инженерно-технические услуги;
  • услуги по проектированию, закупкам и строительству;
  • другие соответствующие вспомогательные услуги;
  • электротехнические материалы.

Запросы документов/данных по ускоренной программе строительства подземных сетей в рамках внесенного в сенат США законопроекта 884



PG&E предоставила ответ на запросы документов или данных касательно 10-летнего плана строительства подземных электрических сетей в рамках внесенного в сенат США законопроекта 884 «Об оптимизации цифрового удостоверения личности». Каждый запрос документов или данных, поступивший из Safety Policy Division (SPD) California Public Utilities Commission (CPUC) относительно плана строительства подземных сетей, PG&E приведен в нижеследующих ссылках.



Эта страница еженедельно обновляется с добавлением последних запросов SPD и ответов на них.



Обновлено по состоянию на: 8 ноября 2024 г.



значок важной информации Примечание. Если за неделю не поступило новых ответов, дата не будет обновлена.

Safety Policy Division (SPD) CPUC



Ответы на вопросы о балансировке IOU и меморандуме
SPD - Запрос данных 001 (ZIP)
SPD - Запрос данных 002 (ZIP)
SPD - Запрос данных 003 (ZIP)

Ответы на ссылку на исследование амортизации GRC
SPD - Запрос данных 004 (ZIP)

Ответы на подземные распоряжения о капитале
SPD - Запрос данных 005 (ZIP)

Ответы на часто задаваемые вопросы о бухгалтерском учете капитала
SPD - Запрос данных 006 (ZIP)

Ответы на контрольные вопросы по требованиям к доходам
SPD - Запрос данных 007 (ZIP)

Ответы на договоры/соглашения об аренде общих польских ресурсов
SPD - Запрос данных 008 (ZIP)

Ответы на шаблон отчета о затратах WMP
SPD - Запрос данных 009 (ZIP)

Ответы на основные этапы проекта и документы проекта
SPD - Запрос данных 010 (ZIP)
SPD - Запрос данных 013 (ZIP)

Ответы, относящиеся к моделям PG&E Mini-RO
SPD - Запрос данных 011 (ZIP)
SPD - Запрос данных 012 (ZIP)

Подробнее об отключениях и безопасности

Готовность к отключениям и поддержка

Будьте готовы к отключениям электроэнергии и получайте поддержку.

Community Wildfire Safety Program (CWSP)

Узнайте, как PG&E делает нашу систему более безопасной и надежной.

Обратитесь к нам

Если вы как поставщик заинтересованы попасть в наш список, пишите на электронную почту: undergrounding@pge.com.
