Undergrounding at PG&E

مد خطوط الطاقة تحت الأرض وترقيات النظام

تحسين السلامة من حرائق الغابات والموثوقية في مواجهتها لعملائنا

استعرض خريطة تقدّم السلامة من حرائق الغابات لمعرفة مكان حدوث هذا العمل.

مد خطوط الطاقة تحت الأرض وترقيات النظام

تعمل شركة PG&E على تركيب آلاف الأميال من خطوط الكهرباء تحت الأرض في المناطق المعرضة لخطر حرائق الغابات. كذلك، نقوم بتحديث نظامنا الكهربائي من خلال تركيب أعمدة أقوى وخطوط كهرباء مُغطّاة. سيساعد هذا العمل في الحفاظ على سلامة العملاء والمجتمعات.



كيف نحدّد أماكن إكمال أعمال السلامة من حرائق الغابات

تستخدم PG&E نموذج مخاطر لتحديد أماكن إكمال أعمال السلامة من حرائق الغابات. يخبرنا نموذج المخاطر هذا بالأماكن الأكثر عرضة لخطر حرائق الغابات من المناطق التي نخدمها. يعتمد نوع التحسين الذي نحققه على التضاريس والنباتات وأنماط الطقس وغير ذلك الكثير.


تتضمن أنواع تحسينات النظام التي نأخذها بعين الاعتبار ما يلي:



  • نقل خطوط الكهرباء تحت الأرض
  • تركيب أعمدة قوية
  • تغطية خطوط الكهرباء
  • تقليم الأشجار

هذه لا تشكّل سوى بعضٍ من طبقات الحماية التي تساعد في الحفاظ على سلامة العملاء. تعرّف على المزيد حول طبقاتنا الأخرى للحماية من حرائق الغابات. تفضّل بزيارة برنامج Community Wildfire Safety Program من PG&E.





فوائد مد خطوط الطاقة تحت الأرض للسلامة من حرائق الغابات

تشتمل جهودنا المتعلقة بمد خطوط الطاقة تحت الأرض على نقل أجزاء من خطوط الكهرباء تحت الأرض. وهذا يقضي تقريبًا على جميع مخاطر اشتعال حرائق الغابات جراء هذا الخط. كما أنه يحسّن الموثوقية.



يُعدّ مد خطوط الطاقة تحت الأرض عملية آمنة وقوية وأكثر فعّالية من حيث التكلفة على المدى الطويل. وهذه العملية المُثبتة:



  • تقلّل من جميع مخاطر حرائق الغابات تقريبًا في موقع مُعيّن
  • تحسّن الموثوقية والحد من انقطاع التيار الكهربائي
  • تقلّل من الحاجة إلى الأعمال المتعلقة بالأشجار والنباتات في المستقبل
  • تحدّ من تكاليف الصيانة والتشغيل



أيقونة تنبيهملاحظة: بعد أن نكمل هذا العمل، سيستمر العملاء في رؤية معدّات أخرى فوق الأرض. وفي معظم الحالات، يشمل ذلك خطوط الاتصالات أو خطوط الكهرباء منخفضة الجهد التي تتصل بالمنازل الفردية أو الشركات.

فوائد ترقيات النظام للسلامة من حرائق الغابات

نعمل على ترقية الأعمدة وخطوط الكهرباء العلوية للحد من مخاطر حرائق الغابات. ونصف هذه التغييرات بأنها ترقيات للنظام أو تقوية علوية. يؤدي هذا العمل إلى تقليل مخاطر الاشتعال بنسبة 64% تقريبًا على الخط بمجرد الانتهاء منه. وعند استخدامه مع الأدوات الأخرى للسلامة من حرائق الغابات، يتم الحد من مخاطر إضافية. كما أنه يمثل أداة مفيدة في المناطق التي لا يمكن فيها نقل خطوط الكهرباء تحت الأرض.



تستهدف هذه الجهود المناطق عالية التعرّض لمخاطر حرائق الغابات ويمكن أن تشمل:



  • استبدال خطوط الكهرباء المكشوفة بخطوط الكهرباء المُغطّاة
  • تركيب أعمدة قوية
  • تركيب مزيدٍ من الأعمدة لدعم وزن خطوط الكهرباء المُغطّاة
  • إزالة الأعمدة والخطوط العلوية التي لم تعد هناك حاجة إليها



أيقونة تنبيهملاحظة: بعد إتمام هذا العمل، قد يرى العملاء أيضًا الأعمدة المتبقية الخاصة بالهاتف أو الإنترنت أو خطوط الكهرباء الأخرى.

ما الذي يمكنني توقّعه أثناء هذا العمل؟

سنُبقيك على اطلاع إذا حدّدنا منطقتك لتنفيذ أعمال السلامة من حرائق الغابات. عادةً ما يستغرق إنجاز المشاريع التي تتضمن نقل خطوط الكهرباء تحت الأرض من 12 إلى 24 شهرًا. عادةً ما يستغرق إنجاز تركيب الأعمدة القوية وخطوط الطاقة المغطاة من 6 إلى 18 شهرًا*.



قد ترى في الحي الذي تعيش فيه:

* قد تستغرق المراحل من 1 إلى 3 من شهر واحد إلى 18 شهرًا. قد تستغرق المرحلتان 4 و5 من شهرين إلى 3 أشهر لكل منهما.

أيقونة إشعار مهم لضمان سلامتك، يسرّ جميع طواقم العمل والمقاولين الذين ينفذون هذا العمل تقديم بطاقة هوية بها صورة عند الطلب.

تعرّف على المزيد حول عملنا المتعلق بالسلامة من حرائق الغابات



مد خطوط الطاقة تحت الأرض لضمان السلامة العامة

موارد العملاء والمجتمع

* البيانات اعتبارًا من 1 أكتوبر 2024. تشمل بعض مشاريع مد خطوط الطاقة تحت الأرض الأميال ذات الصلة المتعلقة بترقية النظام. هذه الخريطة لأغراض التوضيح فقط. يمكن أن تتغير التوقعات مع تطوّر نموذج المخاطر لدينا لمعالجة أكبر مخاطر حرائق الغابات. كما يتجاوز عدد الأميال المتوقعة الأهداف السنوية. قد يزيد أو يقل عدد الأميال في المجتمع بسبب الوصول أو الطقس أو التصاريح أو قيود أخرى. في معظم الحالات، إذا لم يتم الانتهاء من المشروع خلال العام المُحدّد في الأصل، فسيستمر خلال مراحل التخطيط/الإنشاء في السنوات اللاحقة. يمثل عدد الأميال المشروعات التي سيتم توصيلها بالطاقة في سنة معينة. قد يبدأ إنشاء المشروع قبل عام التوصيل النشط بالطاقة وقد تتم الأعمال النهائية لإعادة الممتلكات والطرق إلى الوضع الأصلي بعد عام التوصيل النشط بالطاقة.

الأسئلة الشائعة

سنُبقيك على اطلاع إذا حدّدنا منطقة منزلك أو عملك لتنفيذ أعمال السلامة من حرائق الغابات. قد نتواصل معك باستخدام الخطابات ورسائل البريد الإلكتروني والرسائل النصية والمكالمات الهاتفية.

إذا كانت لديك أي أسئلة، فأرسل بريدًا إلكترونيًا إلى undergrounding@pge.com أو اتصل على الرقم 1-877-265-1399.

  • نحن نعطي الأولوية لعمليات مد خطوط الطاقة تحت الأرض وترقيات النظام في المناطق عالية المخاطر المرتبطة بالحرائق.
  • نظرًا لأننا نركز على الحد من مخاطر حرائق الغابات، فإننا لا نقبل طلبات من المجتمع أو العملاء الخاصة بعمليات مد خطوط الطاقة تحت الأرض أو ترقية النظام كجزء من هذا البرنامج.
  • ومع ذلك، فإن شركة PG&E لديها برامج أخرى غير مرتبطة بالسلامة من الحرائق لنقل خطوط الطاقة تحت الأرض.
  • هناك أيضًا برنامج Rule 20 (A وB وC).
  • تسمح هذه البرامج للعملاء أو المدن أو المقاطعات أو الأفراد الآخرين بطلب أعمال مد خطوط الطاقة تحت الأرض.
  • يتم تمويل هذه الأعمال بواسطة مقدم الطلب أو في بعض الحالات اعتمادات تنفيذ الأعمال (يمكن للوكالات فقط استخدام اعتمادات تنفيذ الأعمال هذه).

  • تعطي هذه البرامج الأولوية لعملنا في مد خطوط الطاقة تحت الأرض وترقيات النظام في المناطق التي يمكن أن يكون لنا فيها أكبر تأثير على الحد من مخاطر حرائق الغابات.
  • لقد أكملنا بالفعل العمل في أكثر من 800 ميل من 1,600 ميل من أعمال مد خطوط الطاقة تحت الأرض التي نخطط لإكمالها في المناطق الأكثر عرضة لخطر الحرائق بحلول نهاية عام 2026.
  • سنواصل العمل مع الجهات التنظيمية في كاليفورنيا لوضع اللمسات الأخيرة على خطط السنوات القادمة.
  • وسيتم ذلك من خلال خطتنا طويلة الأجل الخاصة بأعمال مد خطوط الطاقة تحت الأرض.
  • ستقلل هذه الخطط بشكل كبير من مخاطر حرائق الغابات في جميع أنحاء منطقة خدماتنا.
  • لقد أكملنا أيضًا العمل في أكثر من 1,700 ميل من ترقيات النظام (أعمدة قوية وخطوط كهرباء مغطاة) ونخطط لتركيب ترقيات على مدى أكثر من 650 ميل أخرى حتى عام 2026.
  • سنستمر في تحديد نطاق العمل وتحديد الأميال التي سنقوم فيها بأعمال مد خطوط الطاقة تحت الأرض وترقية النظام للسنوات القادمة. وستمتد الأعمال أولاً إلى الدوائر الأكثر عرضة للخطر.

تعتبر أعمال مد خطوط الطاقة تحت الأرض وتحديثات النظام طبقتين فحسب من طبقات الحماية العديدة التي تقلل من مخاطر حرائق الغابات. سنقوم كذلك بما يلي:

  • مراقبة الأشجار والشجيرات لضمان نموها على مسافة آمنة من خطوط الطاقة.
  • الاستعانة بشبكتنا من محطات مراقبة الطقس والكاميرات لاكتشاف الطقس القاسي وحرائق الغابات بشكل أفضل.
  • الاستفادة من الإعدادات المتطورة لأمان خطوط الطاقة وغيرها



لمعرفة أماكن تطبيق العديد من طبقات الحماية هذه في مجتمعك، تفضل بزيارة خريطة تقدم السلامة من حرائق الغابات.

خطوط توزيع الكهرباء هي خطوط الكهرباء الأصغر التي تنقل الكهرباء عبر الأحياء. بينما خطوط النقل هي الخطوط الأكبر التي تحمل الطاقة لمسافات طويلة.



تُظهر البيانات أن خطوط توزيع الطاقة هذه تكون معرضة لخطر حرائق الغابات بشكل أكبر من خطوط النقل. تحتوي خطوط النقل أيضًا على مساحات أكبر حولها خالية من الغطاء النباتي وعلى الأرض، مما يحد من مخاطر حرائق الغابات. وهذا هو السبب في أن أعمال مد خطوط الطاقة تحت الأرض وترقية النظام في PG&E تستهدف خطوط التوزيع.



بالطبع، تمتلك PG&E أيضًا استراتيجيات لتقليل مخاطر حرائق الغابات التي تتعرض لها خطوط النقل. وتتضمن الآتي:

  • إجراء عمليات فحص وإصلاح المعدات القائمة على المخاطر.
  • استبدال الخطوط عند الحاجة.
  • معالجة الأشجار والنباتات الموجودة تحت خطوط النقل وحولها.
  • استخدام إعدادات أمان خطوط الطاقة.
  • فصل الطاقة عن الخطوط حسب الحاجة أثناء قطع التيار الكهربائي حفاظًا على السلامة العامة (PSPS).

اطلع على تقدّمنا وخططنا المستقبلية

البيانات كما في 1/13/2025

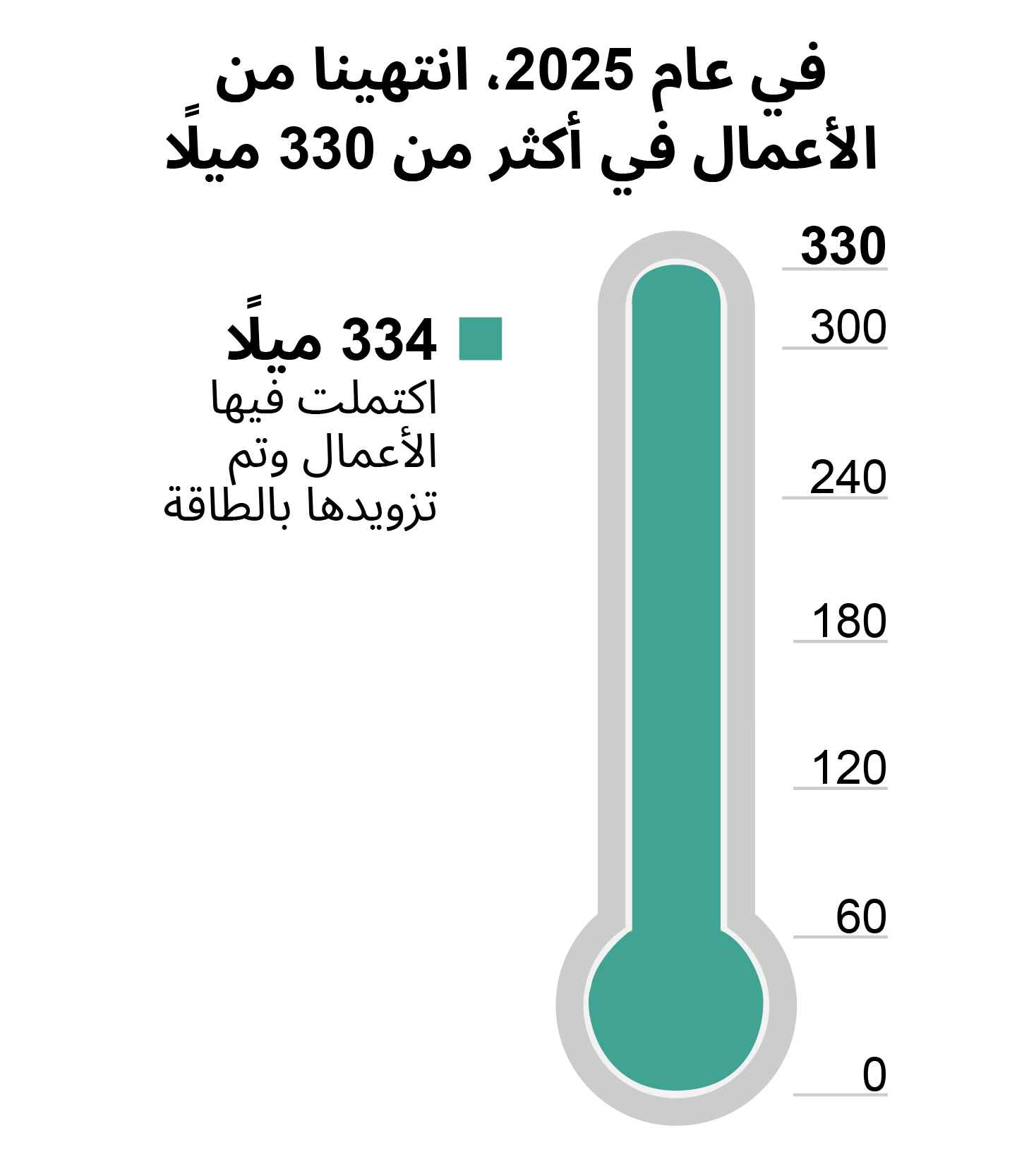

منذ إطلاق برنامجنا لمد خطوط الطاقة تحت الأرض بطول 10,000 ميل في عام 2021، قمنا بما يلي:



  • إنشاء خطوط كهرباء تحت الأرض وتشغيلها على امتداد أكثر من 870 ميلاً
  • إنجاز هذا العمل في الوقت المحدد وفي حدود الميزانية
  • اعتبارًا من 16 ديسمبر 2024، حققنا هدفنا المتمثل في نقل 250 ميلاً من خطوط الكهرباء تحت الأرض في عام 2024.



عرض عملية مد خطوط الطاقة تحت الأرض المخطط لها والمكتملة على خريطة تقدّم السلامة من حرائق الغابات.



    التقدّم في ترقيات النظام



    البيانات اعتبارًا من 2024/12/16



    لقد قمنا بتركيب أكثر من 1,250 ميلاً من الأعمدة القوية وخطوط الكهرباء المغطاة منذ إطلاق برنامج Community Wildfire Safety Program في عام 2018. اعتبارًا من 16 ديسمبر 2024، حققنا هدفنا المتمثل في تركيب 70 ميلاً من الأعمدة القوية وخطوط الكهرباء المغطاة في عام 2024. في بعض الحالات، تضمّن هذا العمل إزالة خطوط محدودة.



    عرض ترقيات النظام المخطط لها والمكتملة على خريطة تقدّم السلامة من حرائق الغابات.

    Pole being installed

    خطة مد خطوط الكهرباء تحت الأرض لمدة 10 سنوات

    طلبات اكتشاف/بيانات برنامج تسريع عملية مد الخطوط الكهربائية SB 884

    لقد استجابت PG&E لطلبات الاكتشاف أو البيانات المتعلقة بتقديم خطة مد الخطوط الكهربائية تحت الأرض (EUP) لمدة 10 سنواتٍ بموجب مشروع قانون مجلس الشيوخ 884. كل طلب اكتشاف أو بيانات من قسم سياسة السلامة (SPD) في لجنة California Public Utilities Commission (CPUC) المتعلق ببرنامج EUP الخاص بشركة PG&E مدرج في الروابط أدناه.



    يتم تحديث هذه الصفحة أسبوعيًا بأحدث اكتشافات SPD أو طلبات البيانات والردود.



    تم التحديث اعتبارًا من: 14 يناير 2025



    أيقونة إشعار مهم ملاحظة: إذا لم يتم تسجيل أي ردود جديدة في أسبوع مُعيّن، فلن يتم تحديث التاريخ.



    اتصل بنا بخصوص المشكلات

    أبلغ عن أي عوائق تواجهك في إمكانية الوصول عن طريق التواصل مع undergrounding@pge.com. تتم مراقبة صندوق البريد خلال ساعات العمل (الاثنين - الجمعة؛ من 8 صباحًا إلى 5 مساءً). سنرد عليك في غضون 3 أيام عمل.

    قسم سياسة السلامة (SPD) في CPUC

    الردود على حساب الموازنة والمتابعة للمرافق المملوكة للمستثمر

    SPD - طلب البيانات 001 (ZIP)
    SPD - طلب البيانات 002 (ZIP)
    SPD - طلب البيانات 003 (ZIP)

    الردود على رابط دراسة إهلاك GRC
    SPD - طلب البيانات 004 (ZIP)

    الردود على الأوامر الرأسمالية لمد خطوط الطاقة تحت الأرض
    SPD - طلب البيانات 005 (ZIP)

    الردود على وثائق الأسئلة الشائعة المتعلقة بالمحاسبة الرأسمالية
    SPD - طلب البيانات 006 (ZIP)

    الردود على أسئلة متابعة متطلبات الإيرادات
    SPD - طلب البيانات 007 (ZIP)

    الردود على عقود/اتفاقيات إيجار الأعمدة المشتركة
    SPD - طلب البيانات 008 (ZIP)

    الردود على نموذج الإبلاغ بتكلفة WMP
    SPD - طلب البيانات 009 (ZIP)

    الردود على مراحل مشروع مد خطوط الطاقة تحت الأرض ووثائق المشروع
    SPD - طلب البيانات 010 (ZIP)
    SPD - طلب البيانات 013 (ZIP)

    الردود المتعلقة بنماذج Mini-RO من PG&E
    SPD - طلب البيانات 011 (ZIP)
    SPD - طلب البيانات 012 (ZIP)

    الردود المتعلقة بالتمويل الخارجي
    SPD - طلب البيانات 014 (ZIP)

    اتصل بنا

    معلومات الاتصال بالبرنامج

    إذا كانت لديك أي أسئلة تتعلق بمد خطوط الطاقة تحت الأرض أو تركيب أعمدة قوية وخطوط كهرباء مُغطاة، فأرسل بريدًا إلكترونيًا إلى undergrounding@pge.com أو اتصل على الرقم 1-877-265-1399. سنعاود الاتصال بك في غضون 3-5 أيام عمل.

    معلومات المورّدين

    إذا كنت مورّد مهتمًا بالعمل مع PG&E، فأرسل بريدًا إلكترونيًا إلى undergrounding@pge.com.



    قد تشمل الخدمات ذات الأهمية -على سبيل المثال لا الحصر- ما يلي:

    • خدمات البناء الكهربائية
    • خدمات البناء المدنية
    • خدمات الهندسة
    • خدمات الهندسة، والمشتريات، والبناء
    • خدمات الدعم الأخرى ذات الصلة
    • المواد الكهربائية

    الأسئلة

    اتصل بفريق مد خطوط الأنابيب تحت الأرض وترقيات النظام لدى PG&E على الرقم 1-877-265-1399 أو راسلنا عبر البريد الإلكتروني على wildfiresafety@pge.com. تستغرق الردود عادةً 3-5 أيام عمل.

    المزيد حول انقطاعات التيار الكهربائي والسلامة

    الاستعداد لانقطاع التيار الكهربائي والدعم

    كُن مستعدًا لانقطاع التيار الكهربائي واحصُل على الدعم.

    برنامج Community Wildfire Safety Program (CWSP)

    اكتشف كيف تجعل PG&E نظامنا أكثر أمانًا وموثوقية.
