Moraga-Oakland X 115kV 재건 프로젝트

오린다, 오클랜드 및 피에몬트의 고객을 위한 안전 및 신뢰성 개선

 2024년 11월, PG&E는 캘리포니아 공공시설 위원회(California Public Utilities Commission, CPUC)에 프로젝트 신청서와 지지자 환경 평가(Proponent’s Environmental Assessment, PEA)를 제출했습니다. 프로젝트 자료, PG&E 애플리케이션을 검토하거나 CPUC여기에 문의하십시오.

프로젝트 상태

PG&E는 고객에게 안전하고 신뢰할 수 있는 에너지를 제공하기 위해 최선을 다하고 있습니다. 이러한 노력의 일환으로 오린다의 모라가 변전소와 오클랜드의 오클랜드 X 변전소 사이에 전기 장비를 재구축할 계획입니다.

승인되면 이 프로젝트는 약 5마일의 노후화된 전기 장비를 재구축합니다. 이러한 업그레이드는 PG&E가 더 안전하고 신뢰할 수 있는 시스템을 유지하는 데 도움이 될 것입니다.

Moraga Oakland 프로젝트 지도

지역사회와의 협력

2024년 봄, PG&E는 프로젝트에 대해 자세히 알고 싶은 고객을 위해 오픈 하우스 시리즈를 개최했습니다. 이러한 오픈 하우스를 통해 PG&E는 제안된 프로젝트에 대한 사려 깊은 피드백을 듣고 수집할 수 있을 뿐만 아니라 지역사회의 질문에 답변할 수 있었습니다.

자주 묻는 질문

수십 년 된 전기 장비를 더 강력한 새로운 구조물로 교체하고 있습니다. 일부 위치에서, 구조물은 더 큰 접지-도체 간극을 가질 것이다. 이러한 높은 구조물은 안전성을 개선하고 산불 위험을 줄이는 증가된 요건을 충족하는 데 도움이 됩니다. 이 프로젝트는 인프라를 업그레이드하고 지역 에너지 수요의 요구를 충족시키기 위한 PG&E 노력의 핵심 요소입니다.

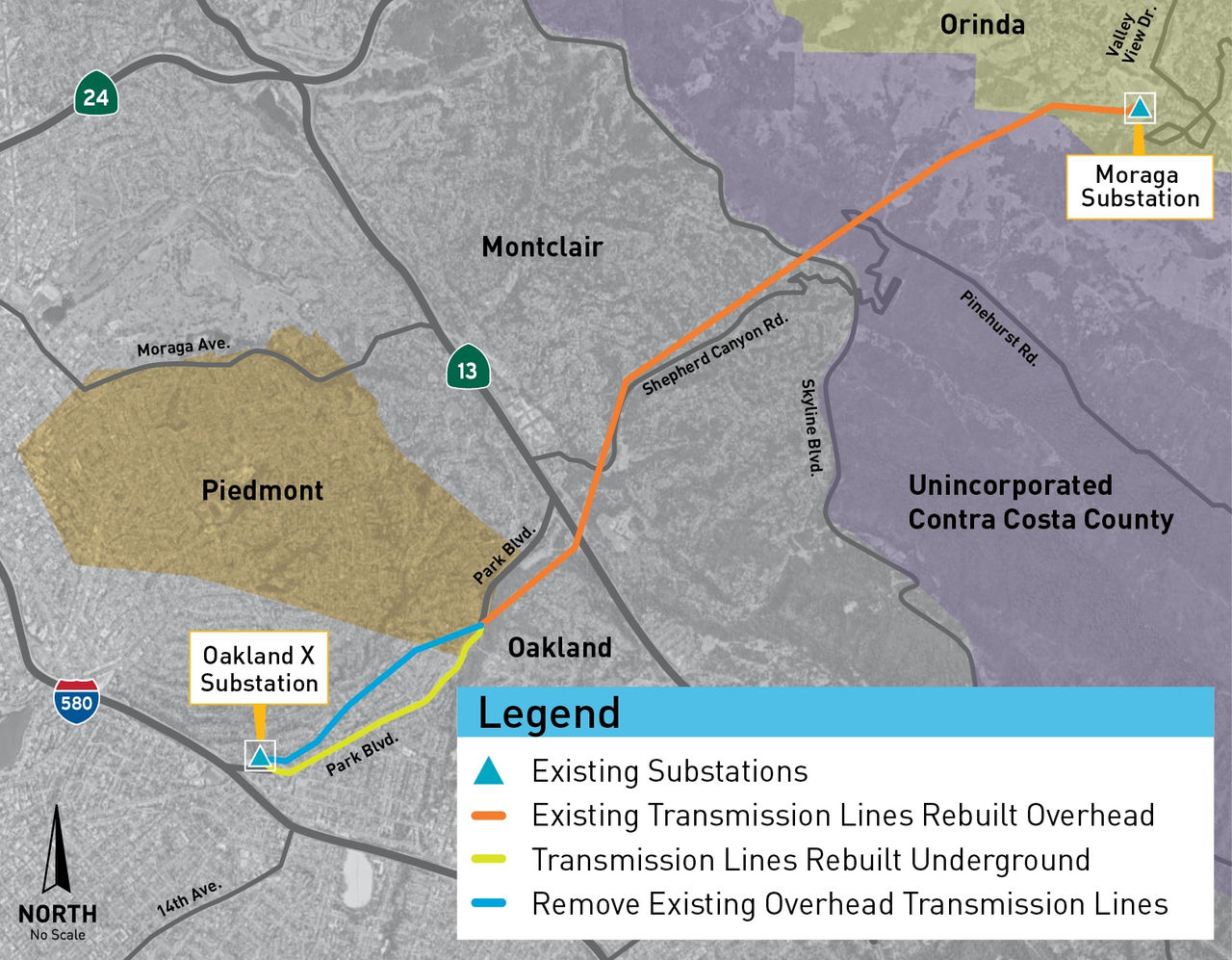

제안된 프로젝트는 오린다의 모라가 변전소에서 약 5마일 떨어진 곳에 위치하고 있으며, 통합되지 않은 Contra Costa 카운티와 오클랜드의 Shepherd Canyon 지역인 Piedmont의 작은 구역을 거쳐 오클랜드의 Park Boulevard에 있는 오클랜드 X 변전소에서 끝납니다.

PG&E의 프로젝트 팀은 2024년 11월에 승인을 받기 위해 CPUC에 허가 신청서를 제출했습니다. CPUC는 자체적으로 신청서를 검토하고 환경 문서 초안을 작성한다. CPUC의 프로세스는 최종 허가가 발급되기 전에 환경 문서 초안에 대한 의견을 포함하여 대중의 의견을 수렴할 수 있는 기회와 함께 24~36개월이 소요될 것으로 예상됩니다. 승인되면 프로젝트 건설은 2027년에 시작할 수 있습니다. 건설은 단계적 접근법이며 다양한 영역에서 시작 및 종료될 것입니다. 2029년에 완료될 것으로 예상됩니다.

프로젝트의 단계를 요약한 차트

프로젝트 혜택

  • 노후화된 인프라를 새롭고 강력한 장비로 교체하면 PG&E 고객에게 더 안전한 시스템이 만들어질 것입니다.
  • 송전선을 현대화하면 PG&E가 업계 최고 수준의 신뢰성 기준을 능가할 수 있습니다.
  • 새로운 송전선은 이 지역의 미래 에너지 수요를 수용할 것으로 예상됩니다.
