مشروع تعزيز المعسكر الفرنسي

تحسين الموثوقية في مقاطعة سان جواكين

أيقونة إشعار مهم ملاحظة: ترجم جهاز كمبيوتر هذه الصفحة. إذا كانت لديك أسئلة، فاتصل بخدمات اللغة على الرقم 6789-600-877-1.

أنت تستحق طاقة موثوقة. وللمساعدة، نقوم بتحديث النظام الكهربائي في المخيم الفرنسي. ستوفر هذه الترقية خدمة أفضل وأكثر موثوقية لحوالي 20000 عميل في منطقتك.

كيف سيفيدك هذا العمل؟

صُممت هذه التحديثات لتقديم خدمة موثوقة يمكنك الاعتماد عليها.

  • طاقة أكثر موثوقية لحوالي 20 ألف عميل
  • تقديم الدعم لتلبية احتياجات الطاقة الحالية والمستقبلية للحد من انقطاعات التيار الكهربائي المحتملة الآن ومع نمو مجتمعك
  • معدات جديدة وأقوى تدوم لفترة أطول وتعمل بشكل أفضل

تفاصيل المشروع

نخطط لبناء محطة فرعية كهربائية جديدة في المخيم الفرنسي. سنقوم بتوصيله بخط نقل الطاقة عالي الجهد القريب (خط نقل موجود بجهد 230 كيلو فولت). سيؤدي ذلك إلى تعزيز شبكة الكهرباء. سيؤدي ذلك إلى تحسين خدمة الكهرباء لديك عن طريق تقليل احتمالية انقطاع التيار الكهربائي عن المنازل والشركات في منطقتك.

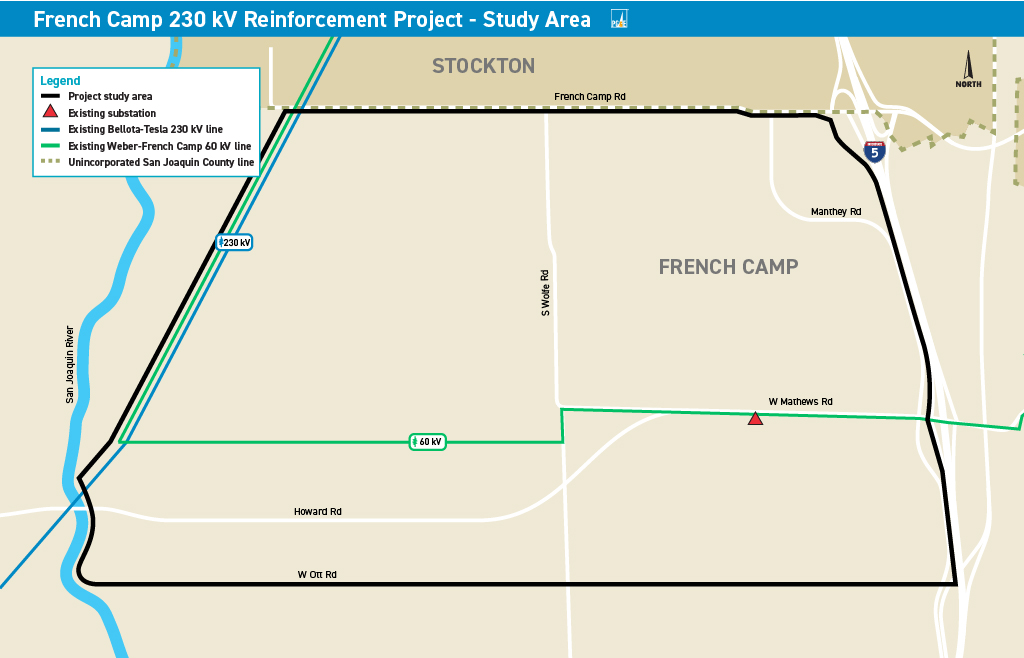

Map showing the project study area. The map shows the location of the current substation. It also shows nearby power lines in French Camp, Stockton and central San Joaquin County.

الجدول الزمني للمشروع والخطوات التالية

الأسئلة الشائعة

يحتاج النظام الكهربائي في هذه المنطقة إلى تحديث. المعدات الحالية قديمة ولا تستطيع مواكبة احتياجات الطاقة المحلية.



نريد تقليل احتمالية انقطاع الخدمة بالنسبة لكم. ستوفر المحطة الفرعية الجديدة معدات أقوى وأقرب إلى المنازل والشركات. هذا يعني انقطاعات أقل وخدمة أفضل لمنطقتك.

تقع منطقة المشروع المقترحة في مقاطعة سان جواكين. يقع في مجمع المخيم الفرنسي. نخطط لبناء محطة فرعية جديدة. سنقوم بتوصيله بخط نقل الطاقة بيلوتا-تيسلا 230 كيلوفولت. يقع خط النقل هذا على بعد حوالي ميلين غرب محطة فرينش كامب الفرعية. يمتد شرق نهر سان جواكين، ويعبر طريق فرينش كامب وطريق هوارد.



نحن نبحث في المنطقة الآن للعثور على أفضل موقع. ستحدد عدة عوامل الموقع النهائي. وتشمل هذه الأمور دراسة الأرض والتصميم، والتحقق من البيئة، والحصول على الموافقات من الحكومة، وملاحظاتكم. ما تشاركه سيساعد في تشكيل خيارات مثل مكان وضع المحطة الفرعية وخطوط نقل الطاقة.

نعتزم تقديم طلب للحصول على تصريح إلى لجنة المرافق العامة في كاليفورنيا في عام 2027. سنقدم الطلب بعد الانتهاء من الدراسات الفنية والتواصل مع الجمهور. ستقوم لجنة المرافق العامة في كاليفورنيا بمراجعة الطلب. ثم سيقومون بإعداد وثيقة بيئية. تستغرق هذه العملية عادةً من سنتين إلى ثلاث سنوات. ويتضمن ذلك فرصاً لإبداء الرأي العام.



في حال موافقة لجنة المرافق العامة في كاليفورنيا، يمكن أن يبدأ البناء في عام 2031 وينتهي في عام 2033. سنقوم بتحديث الجدول الزمني مع تقدم المشروع. سنبقيك أنت وجيرانك على اطلاع دائم.

نريد أن نسمع منك. نحن نعمل مع السكان المحليين والشركات والمجموعات المحلية في المنطقة. كجزء من عملية التخطيط، سنقوم بما يلي:

  • تواصل مع المجتمع واستمع إلى آرائكم
  • العمل مع المكاتب العامة
  • ادرس الأرض والبيئة
  • شارك الأخبار والتحديثات

ما تخبرنا به سيساعد في تشكيل المشروع. ويشمل ذلك تحديد مسار المحطة الفرعية والخطوط. سنتواصل مع المجتمع بشكل متكرر للتواصل بشأن المشروع. نأمل أن تنضموا إلينا أنتم وجيرانكم.

الموارد الإضافية

هل لديك أسئلة أو استفسارات؟ نحن هنا للمساعدة

رقم الهاتف:209-476-4110

البريد الإلكتروني:frenchcampreinforcement@pge.com

قبل أن تبدأ الحفر، اعرف ما يوجد في الأسفل

اتصل بخدمة التنبيهات تحت الأرض (الولايات المتحدة الأمريكية) على الرقم 811 قبل يومين عمل على الأقل من بدء الحفر.
