法國營地加強方案

提高聖荷華金縣的可靠性

important icon 註:此頁由電腦翻譯。如有疑問,請致電語言服務 1-877-660-6789

您值得擁有可靠的電力。為了提供協助,我們正在升級法國營地的電力系統。此升級將為您所在地區的約 20,000 名客戶帶來更好、更可靠的服務。

這項工作將如何為您帶來益處

這些升級旨在提供值得信賴的可靠服務。

  • 為約 20,000 名客戶提供更可靠的電力
  • 支援目前和未來的能源需求,以降低目前和社區成長時的潛在斷電
  • 全新、更強大的設備,可維持更長的壽命,運作更順暢

專案詳細資料

我們計劃在法國營地建造一個新的變電站。我們將其連接至附近的高電壓電力線路 (現有的 230 kV 輸電線路)。這將強化電網。它將減少社區中家庭和企業停電的可能性,從而改善您的電力服務。

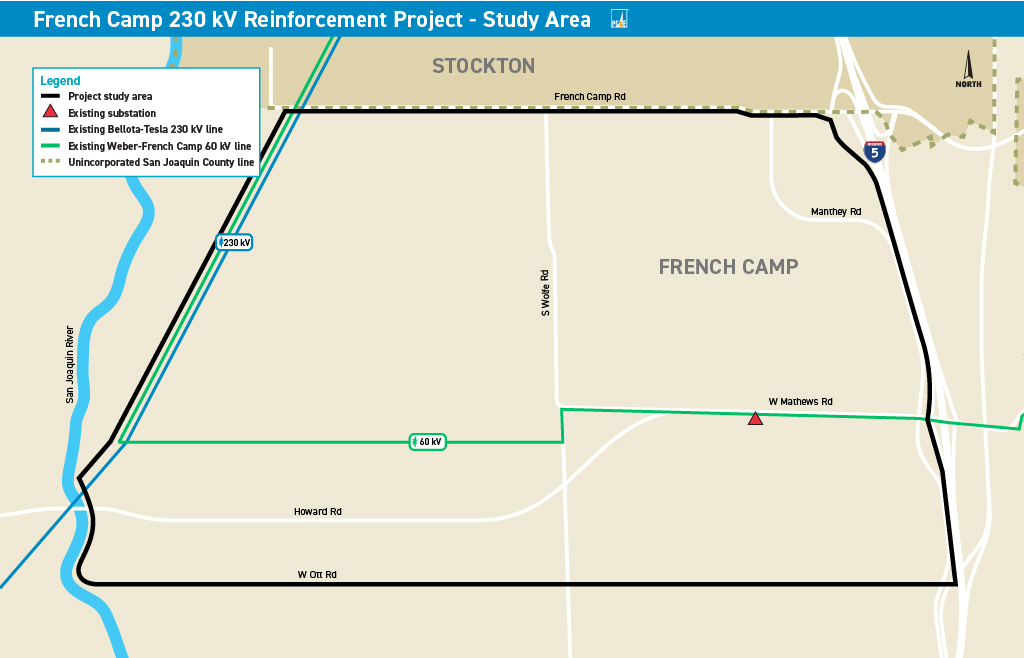

Map showing the project study area. The map shows the location of the current substation. It also shows nearby power lines in French Camp, Stockton and central San Joaquin County.

專案時間表和後續步驟

常見問題

此區域的電力系統需要更新。目前的設備正在老化,無法跟上當地能源需求。



我們希望為您降低斷電的可能性。新的變電站將使更強大的設備更靠近家庭和企業。這意味著減少停電,為您的社區提供更好的服務。

提議的專案區域在聖華金縣。這是在法國營地社區。我們計劃建造一個新的變電站。我們將其連接到 Bellota-Tesla 230 kV 輸電線路。輸電線路位於法國營地變電站以西約 2 英里處。沿著聖華金河向東行駛,穿越法國營地和霍華德路。



我們現在正在查看這個區域,以尋找最佳網站。決定最終位置的因素有幾個。這包括研究土地和設計、環境檢查、政府批准和您的反饋。您分享的內容將有助於塑造選擇,例如放置變電站和電力線的位置。

我們計劃在 2027 年向 CPUC 提交許可申請。我們將在完成技術研究和公開推廣後提交申請。CPUC 將審查應用程式。然後他們會準備一份環境文件。這個過程通常需要兩到三年的時間。包括公開意見的機會。



如果獲得 CPUC 批准,建築可能會在 2031 年開始,並於 2033 年完工。隨著專案的進展,我們將更新時間表。我們將隨時通知您和您的鄰居。

我們想聽聽您的意見。我們正在與居住在這裡的人、當地企業和該地區的團體合作。在規劃過程中,我們將:

  • 聯絡社區並傾聽您的意見
  • 與公共辦公室合作
  • 研究土地和環境
  • 分享新聞和更新

您告訴我們的內容將有助於塑造專案。這包括變電站和線路的去向。我們將經常與社區聯絡,以連結專案。我們希望您和您的鄰居加入我們。
