북부 산 호아킨 230 kV 전송 프로젝트

산호아킨 카운티 북부의 신뢰성 개선 및 더 강력한 그리드 구축

 참고: 컴퓨터가 이 페이지를 번역했습니다. 궁금한 점이 있으시면 1-877-660-6789번으로 언어 서비스에 전화하십시오.

신뢰할 수 있는 파워를 누릴 자격이 있습니다. 이 프로젝트는 PG&E가 안전하고 신뢰할 수 있는 전기 서비스를 계속 제공하는 데 도움이 될 것입니다. 이는 미래의 에너지 필요와 지역사회 성장을 지원할 것입니다.

이 작업이 귀하에게 어떤 혜택을 주는지

이러한 업그레이드는 해당 지역의 전기 서비스를 개선하는 데 도움이 됩니다. 이 프로젝트는 다음을 수행해야 합니다.

  • 산호아킨 카운티 북부의 PG&E 고객 10,000명과 Lodi의 Lodi Electric Utility 고객 28,000명을 위한 전력 신뢰성 개선
  • 동네에서 정전 발생 가능성 감소
  • 증가하는 에너지 수요에 대비하여 그리드 준비

프로젝트 세부 정보

이 프로젝트는 현재와 미래를 위해 지역 전력망을 강화할 것입니다. 산호아킨 카운티 북부의 주택, 농장 및 사업체의 증가하는 에너지 수요를 지원하는 데 도움이 될 것입니다. 이 프로젝트에는 세 가지 주요 개선 사항이 포함되어 있습니다.

  • State Route 88과 North Jack Tone Road 사이의 East Kettleman Lane 북쪽에 있는 기존 Lockeford Substation을 확장합니다.
  • 로디 시에 새로운 스위칭 스테이션을 건설하세요
  • 기존 230kV Brighton-Bellota 전송 라인을 PG&E의 확장된 Lockeford 변전소 및 Lodi의 새로운 스위칭 스테이션과 연결하기 위한 새로운 전송 라인 구축

Brighton-Bellota 노선은 Clements Road와 East Kettleman Lane 인근의 Lockeford Substation 동쪽에 있습니다.

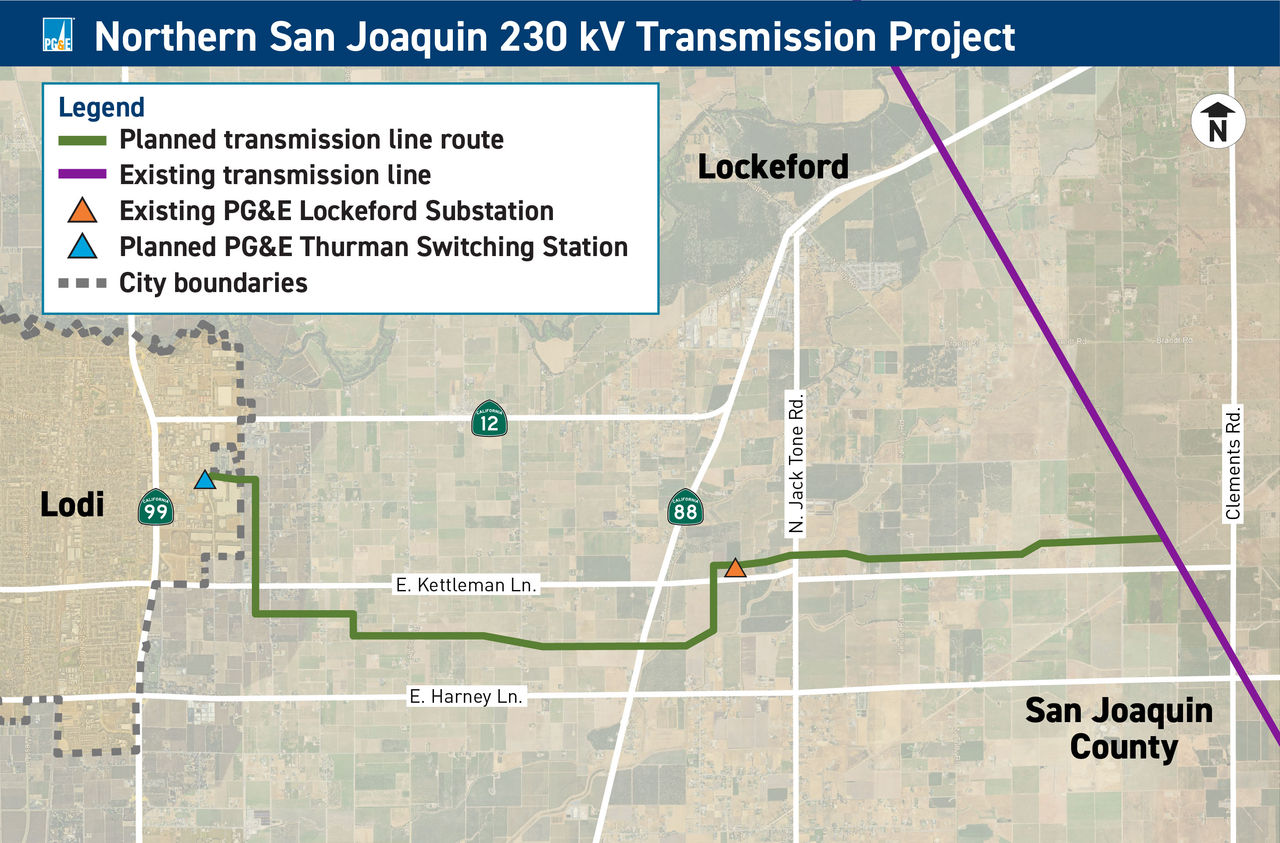

Map of the Northern San Joaquin 230 kV Transmission Project, showing the project area as east-west between Clements Road and State Route 99, and north-south between State Route 12 and East Harney Lane. The planned transmission line starts at the planned Thurman Switching Station in northeastern Lodi, travels south and then east through the existing Lockeford Substation, before continuing east and connecting to the existing transmission line near Clements Road.

프로젝트 상태

PG&E는 건설 준비를 하고 있습니다. California Public Utilities Commission(CPUC)은 2026년 7월에 프로젝트를 승인했습니다. 이 승인을 통해 PG&E는 다음 계획 단계와 건설 전 작업으로 이동할 수 있습니다.

프로젝트 타임라인 및 다음 단계

우리는 다음에 어떤 일이 일어나는지 이해하는 것이 중요하다는 것을 알고 있습니다. 아래 타임라인은 주요 프로젝트 단계와 예상 날짜를 보여줍니다. 일정이 명확해짐에 따라 계속 업데이트해 드리겠습니다.

자주 묻는 질문

이 프로젝트는 전기 그리드를 업그레이드하여 지역의 꾸준히 증가하는 에너지 수요를 충족하고 미래 성장을 지원할 수 있습니다. 업그레이드를 통해 PG&E는 신뢰성을 개선하고 동네의 정전 가능성을 줄일 수 있습니다.

이 프로젝트는 산호아킨 카운티 북부에 있습니다. 프로젝트 영역에는 다음이 포함됩니다.

  • 동쪽에서 서쪽으로: 클레멘츠 로드 서쪽에서 국도 99호선 동쪽으로
  • 북쪽에서 남쪽으로: 국도 12호선 남쪽에서 East Harney Lane 북쪽으로

California Public Utilities Commission(CPUC)은 2026년 7월에 프로젝트를 승인했습니다. PG&E는 현재 건설을 계획하고 있습니다. 공사는 2028년에 시작하여 2031년에 완료될 것으로 예상됩니다.



작업은 단계별로 진행되므로, 각기 다른 시간대에 활동을 볼 수 있습니다. PG&E는 프로젝트가 진행됨에 따라 일정을 업데이트하고 귀하와 지역사회에 정보를 제공할 것입니다.

처음부터 이 프로젝트를 설계하는 데 도움을 주셨습니다. 계획하는 동안 우리는 주민, 지역 기업, 커뮤니티 그룹, 농부 및 공공 기관으로부터 들었습니다.



계획의 일환으로 우리는 다음을 수행합니다.

  • 커뮤니티에 연락하여 의견을 경청했습니다.
  • 공무원과 협력
  • 토지와 환경을 연구했다
  • 공유된 뉴스 및 업데이트

이 정보를 사용하여 송전선 경로를 개발했습니다. 우리는 CPUC로의 경로를 제안했습니다. 각 경로 제안에 대해 다음을 고려했습니다.

  • 프로젝트의 목표 달성
  • 실현 가능했음
  • 잠재적인 환경 영향 방지 또는 최소화

CPUC는 2026년 7월에 프로젝트를 승인했습니다. 승인은 향후 안전하고 신뢰할 수 있는 전기 서비스를 위해 이러한 개선이 필요하다는 것을 확인했습니다.



PG&E는 현재 건설을 준비하고 있습니다. PG&E는 최신 정보를 지속적으로 제공하고 커뮤니티와 긴밀히 협력할 것입니다.
